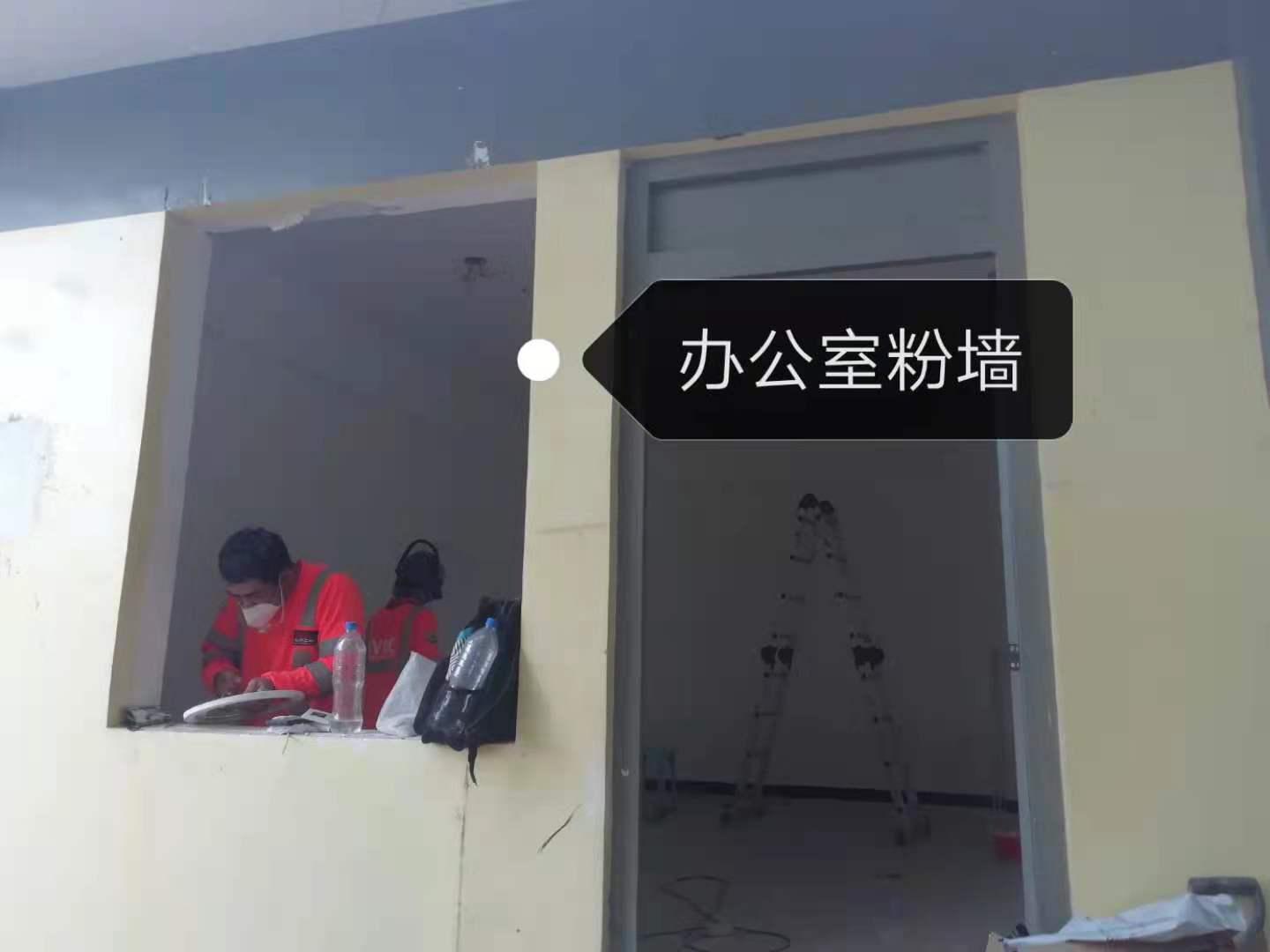

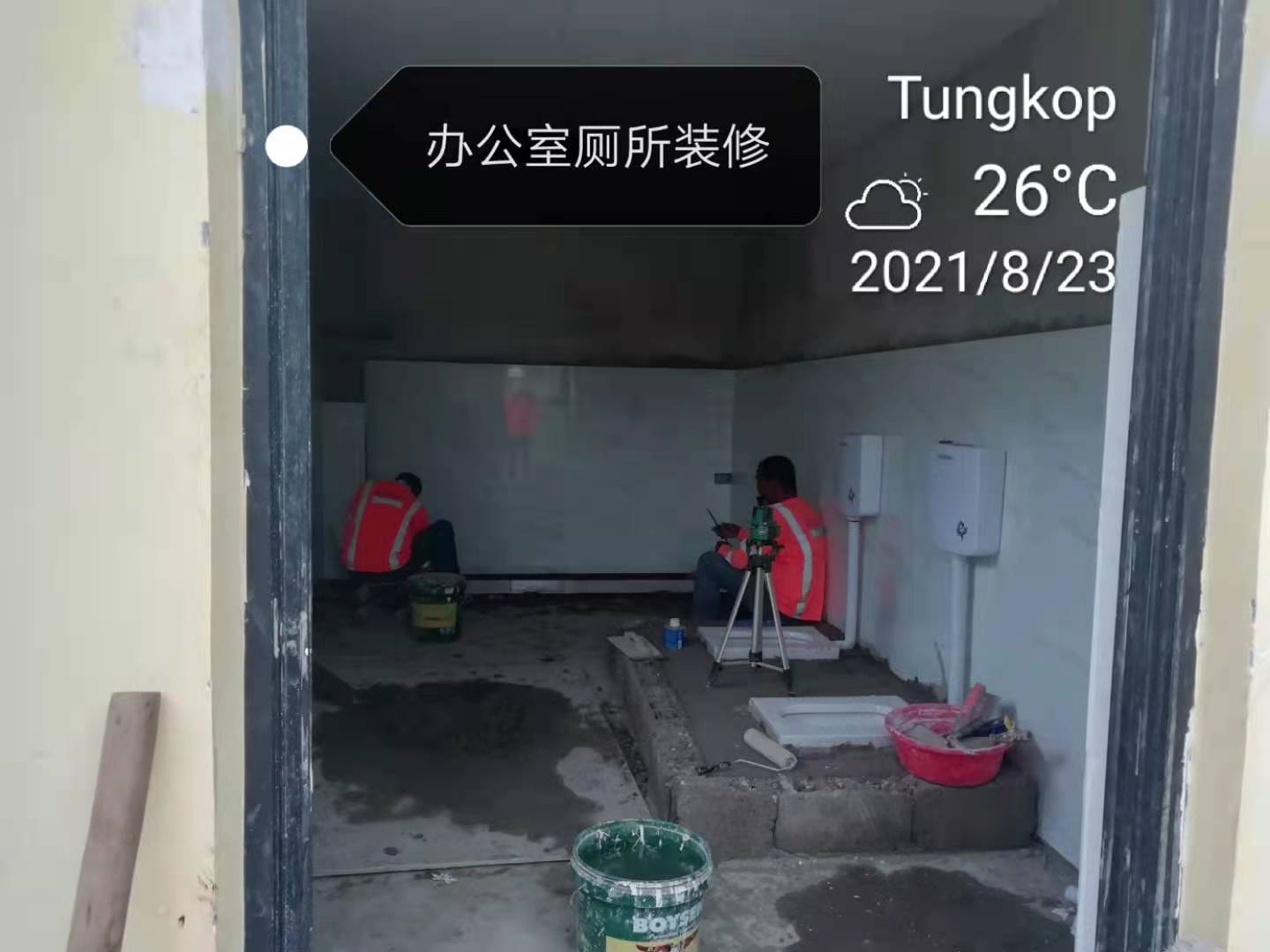

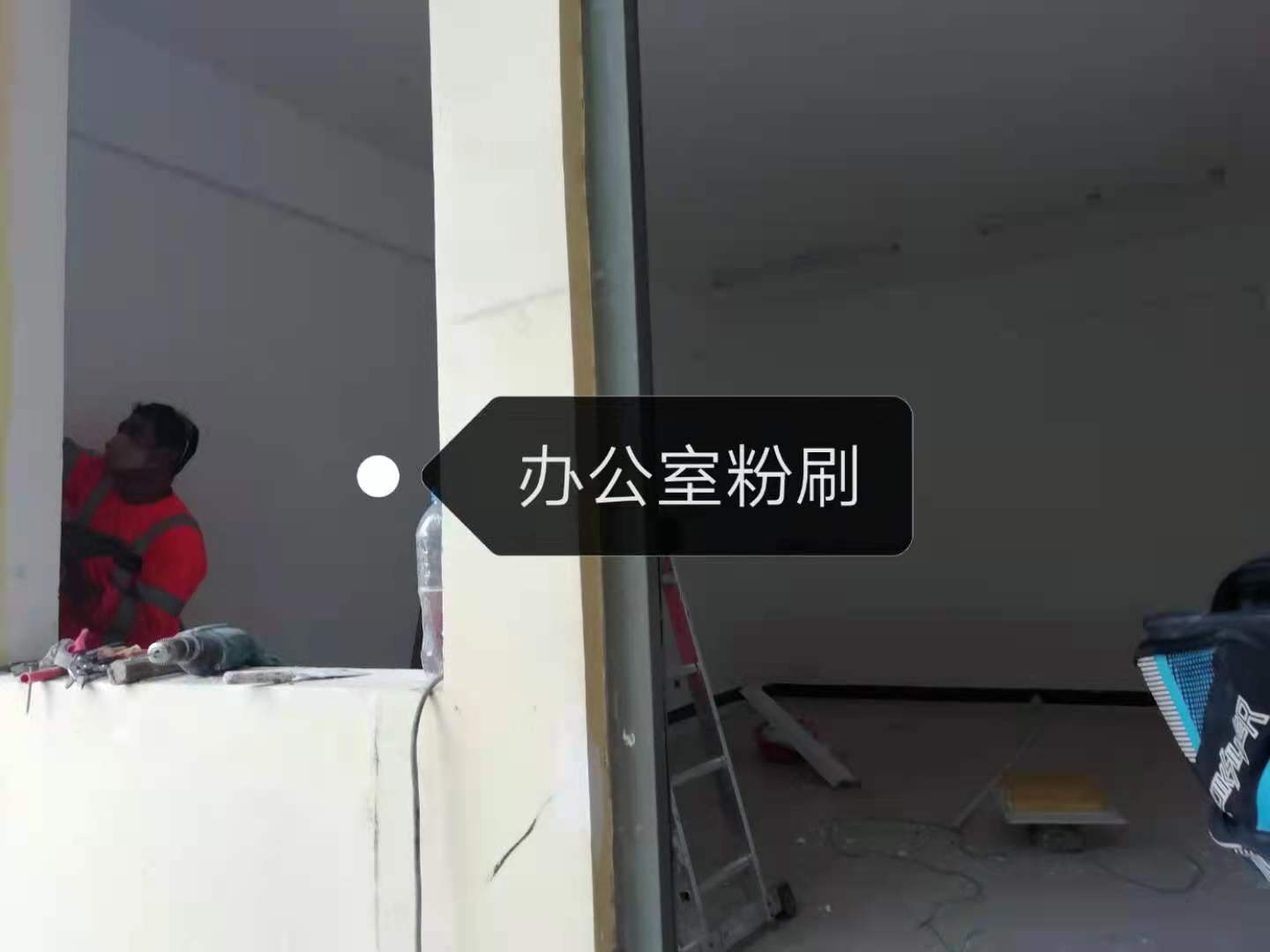

8月16日,汽机铺设室内部分循环水管、土建污水池顶置模、办公室粉墙

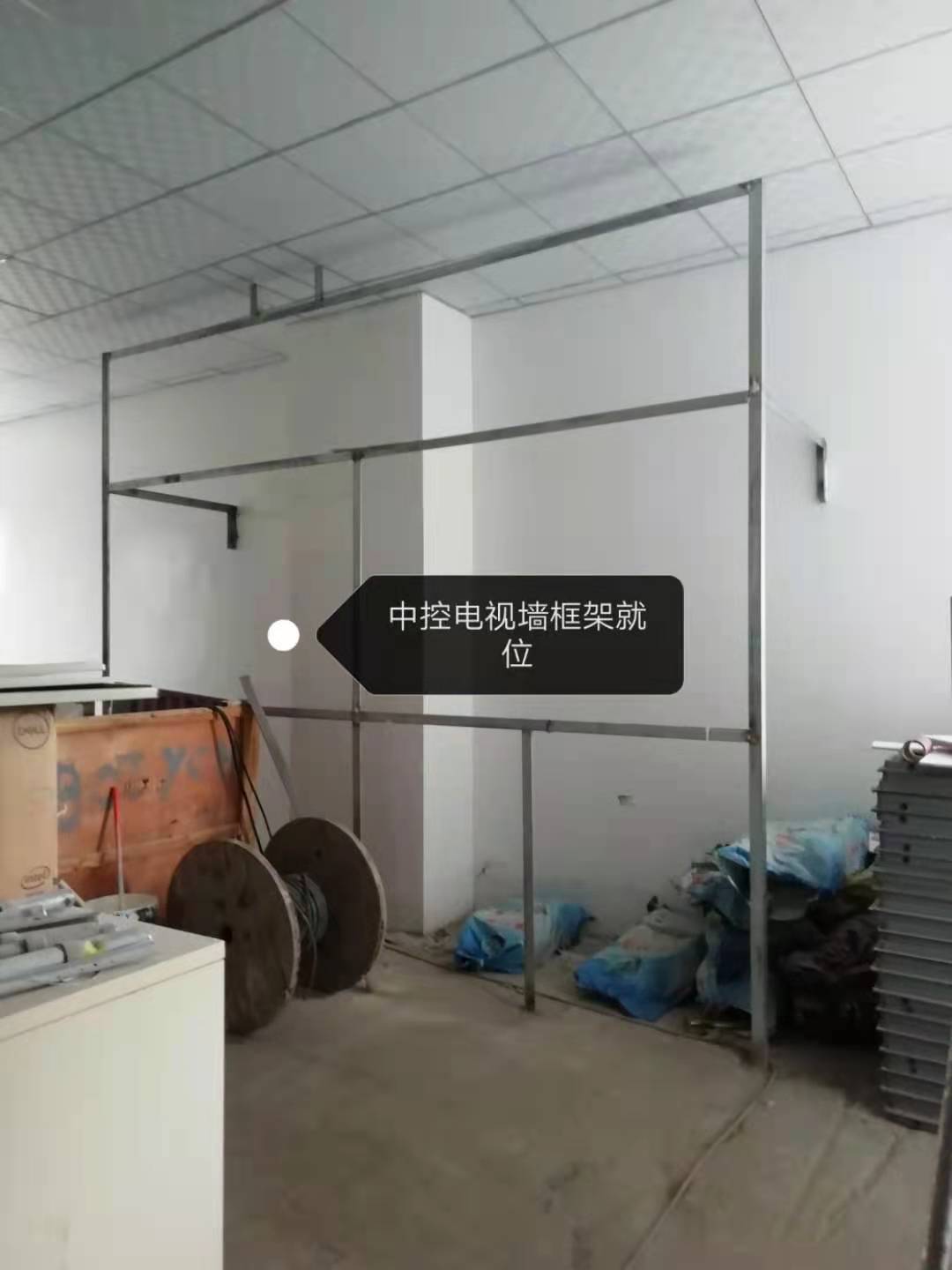

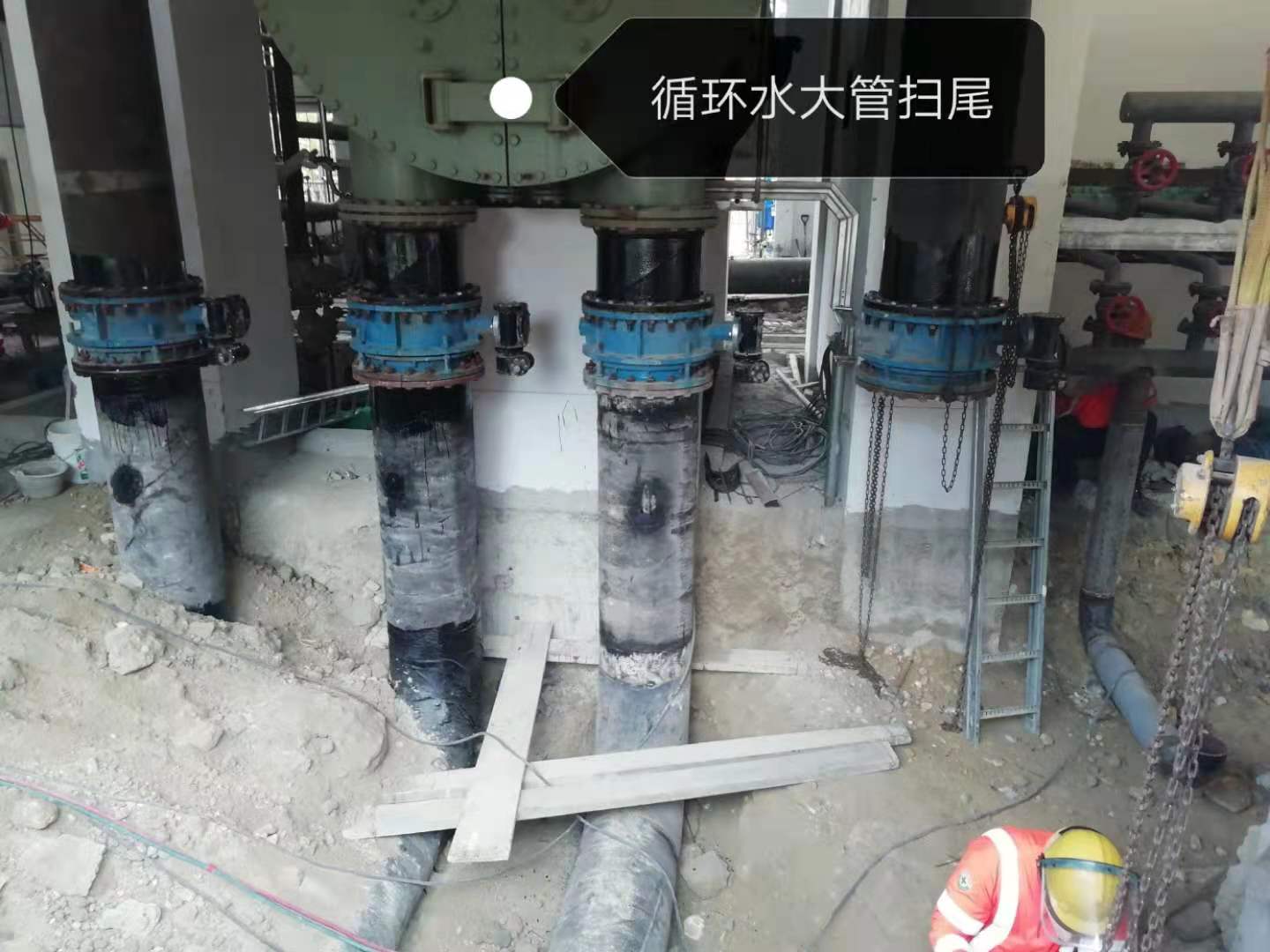

8月17日,循环水管、射水系统、电视墙、办公室内装、污水池5个面施工

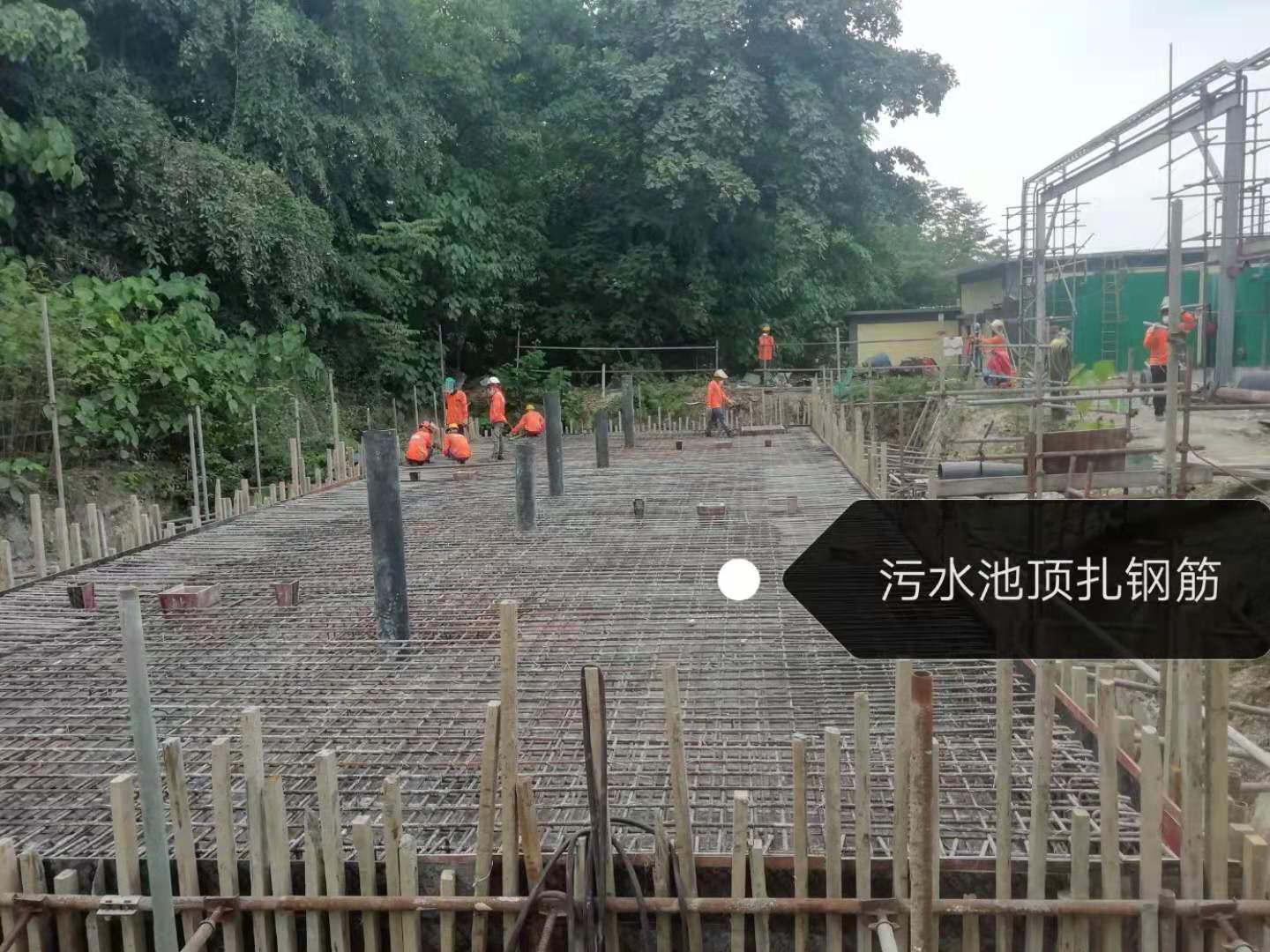

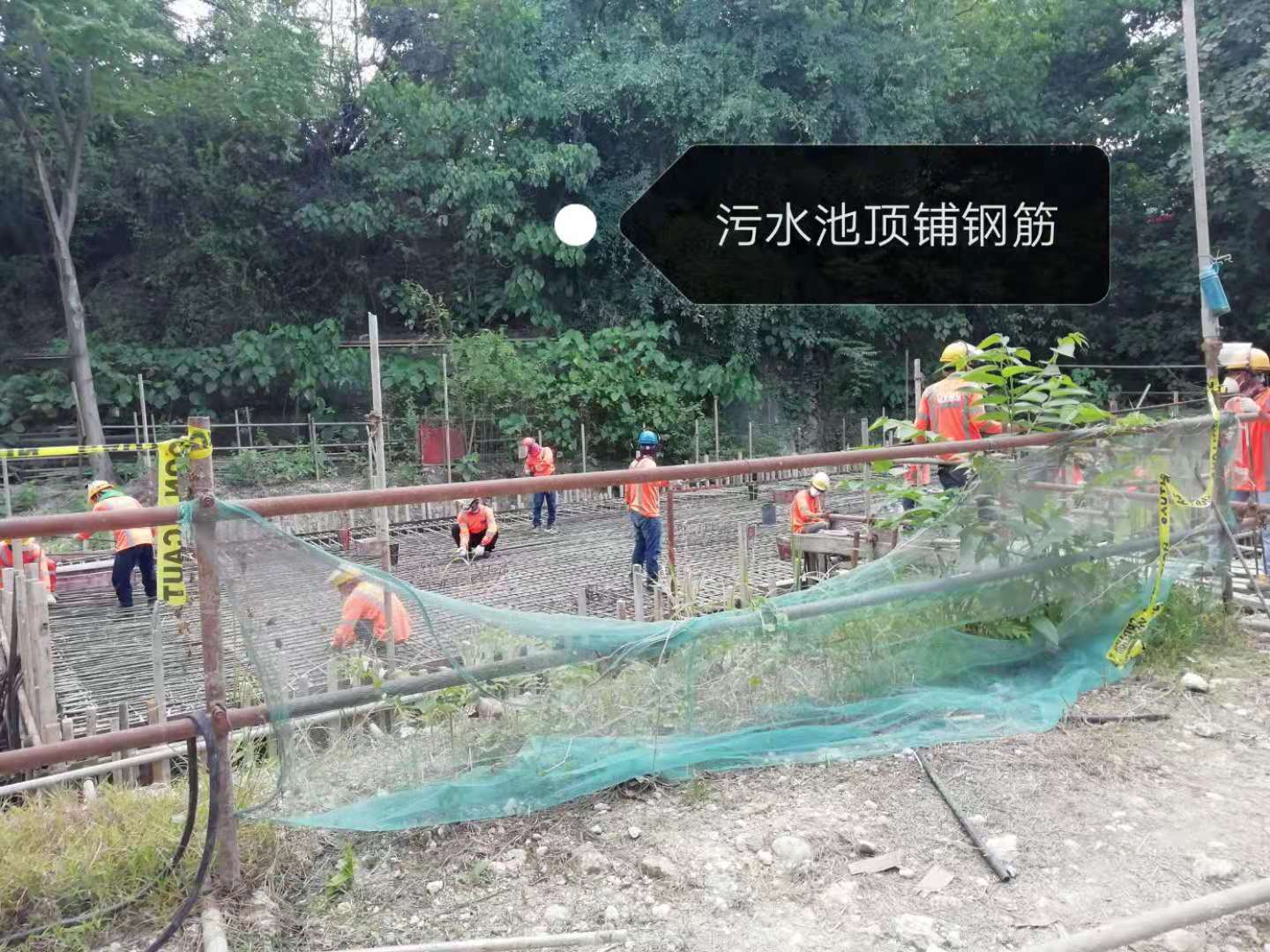

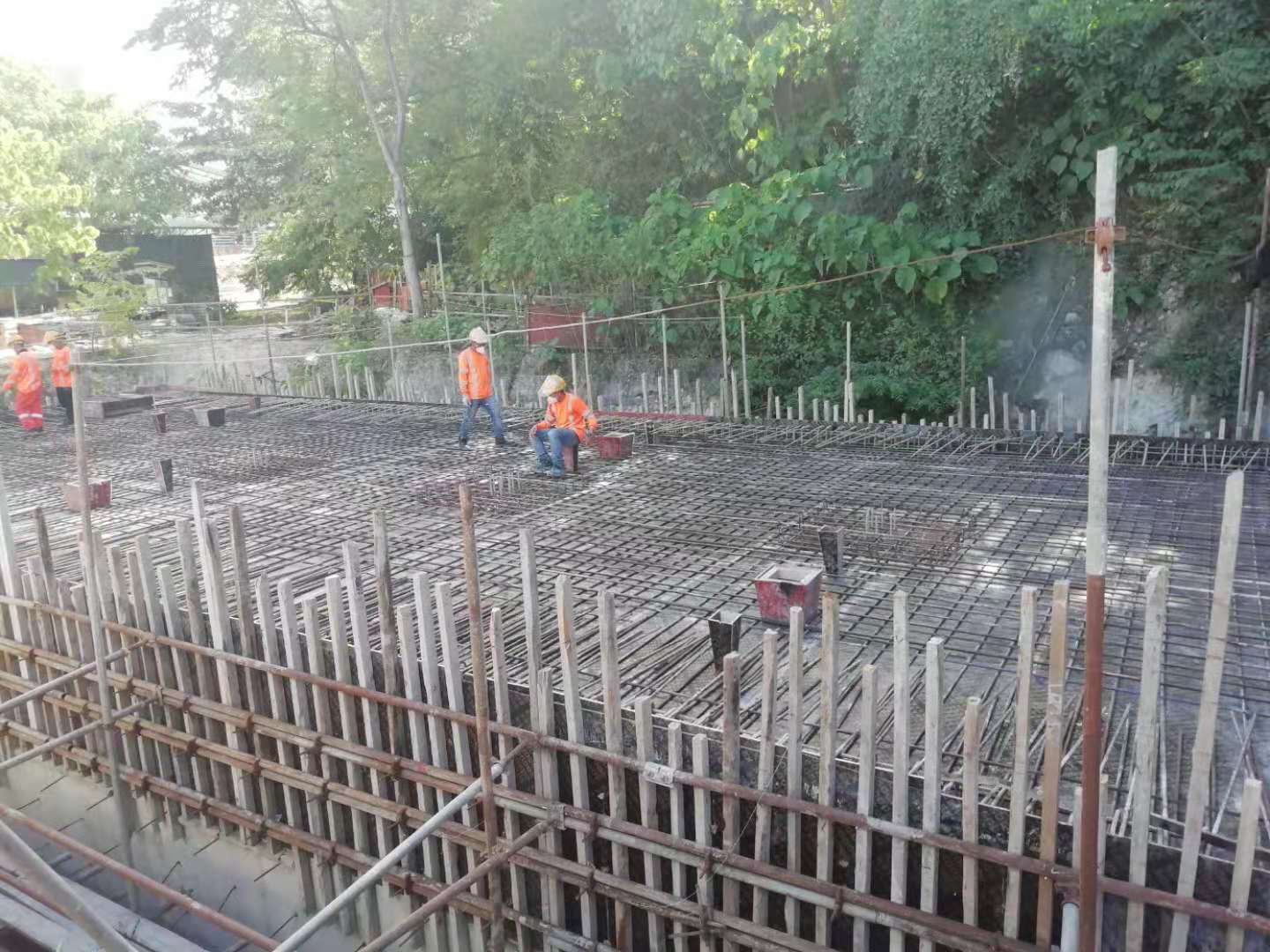

8月18日,四个工作点同时推进,办公室内装、射水抽系统安装、循环水管安装、污水池顶作混凝土。

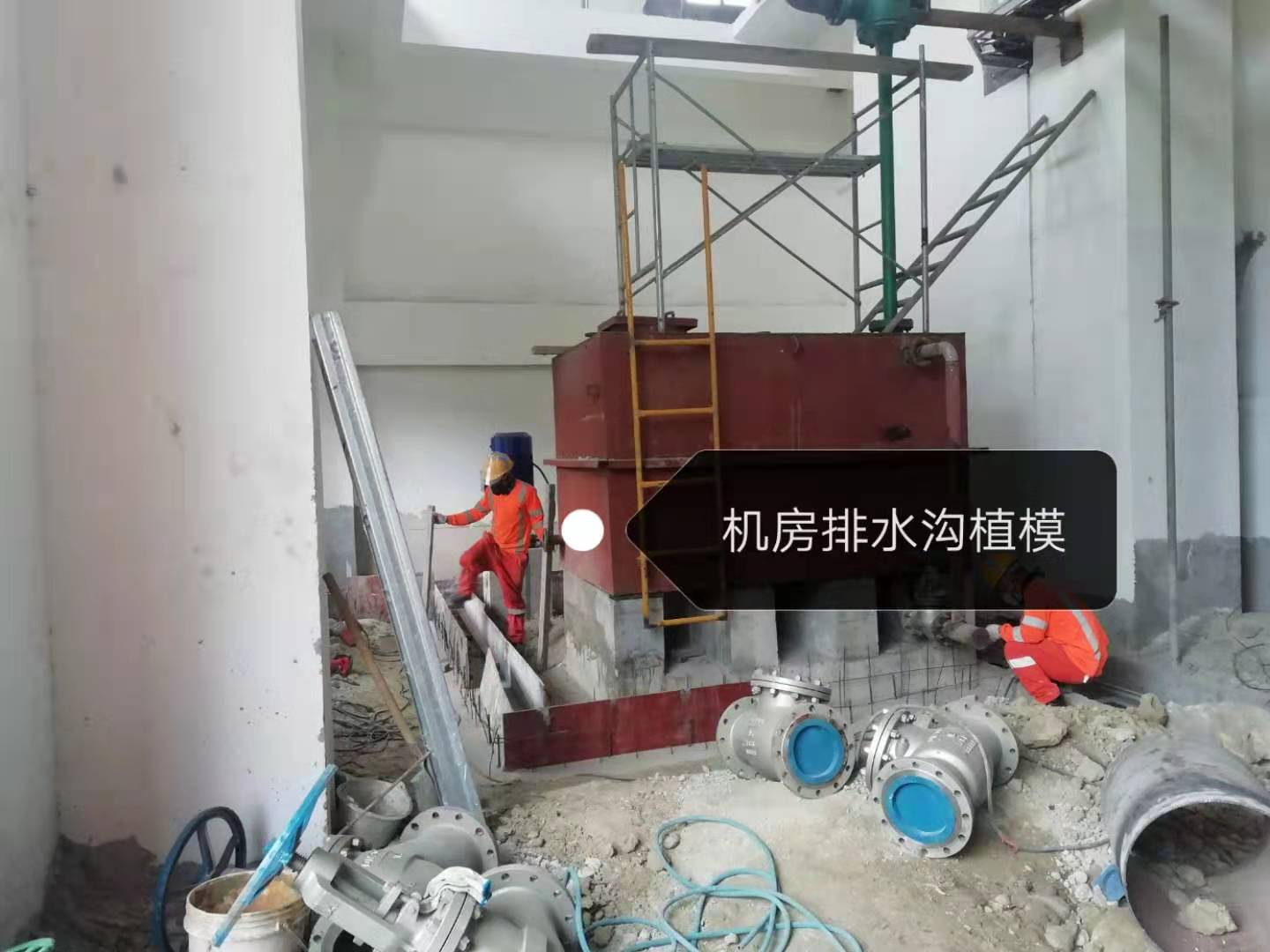

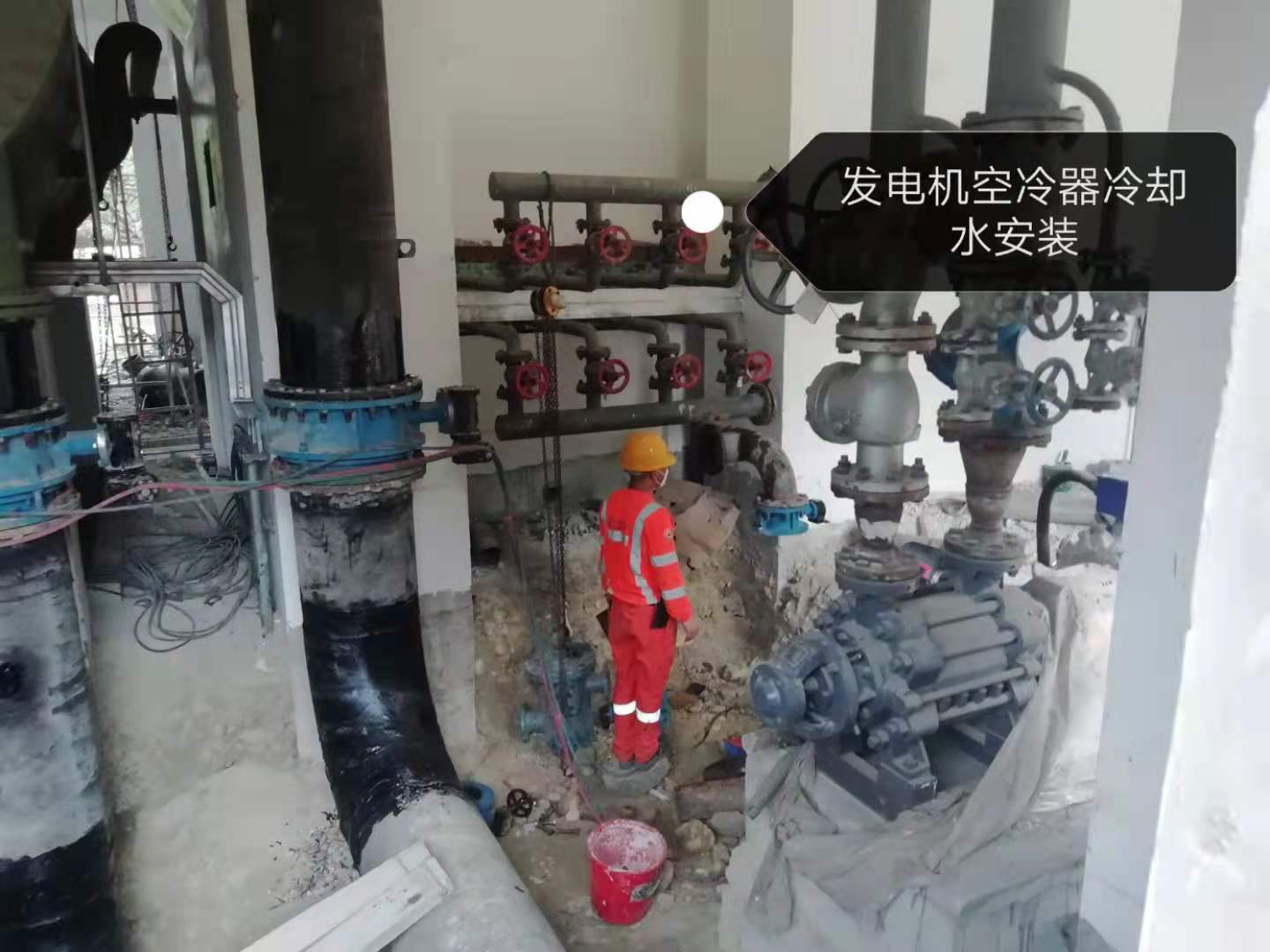

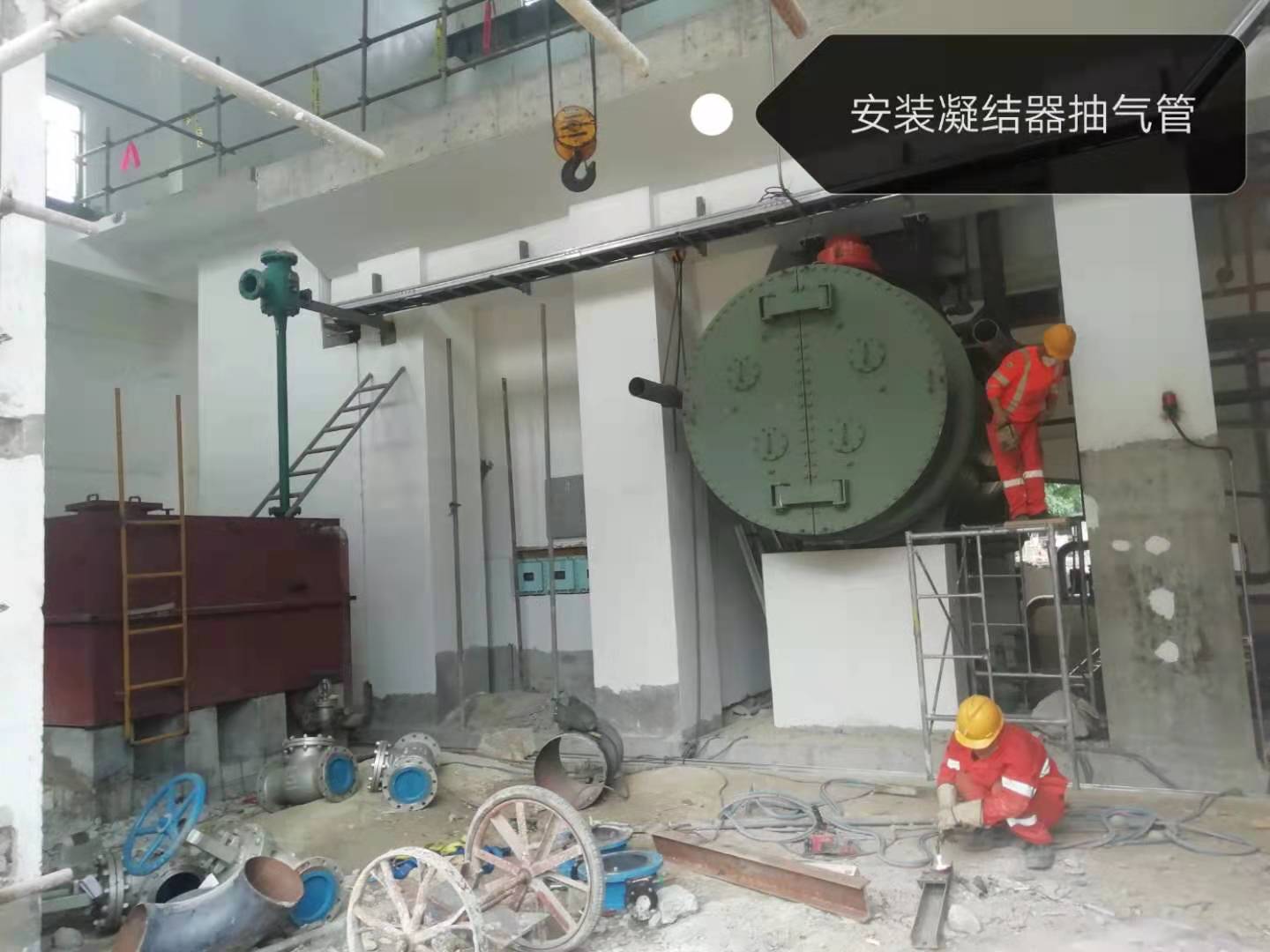

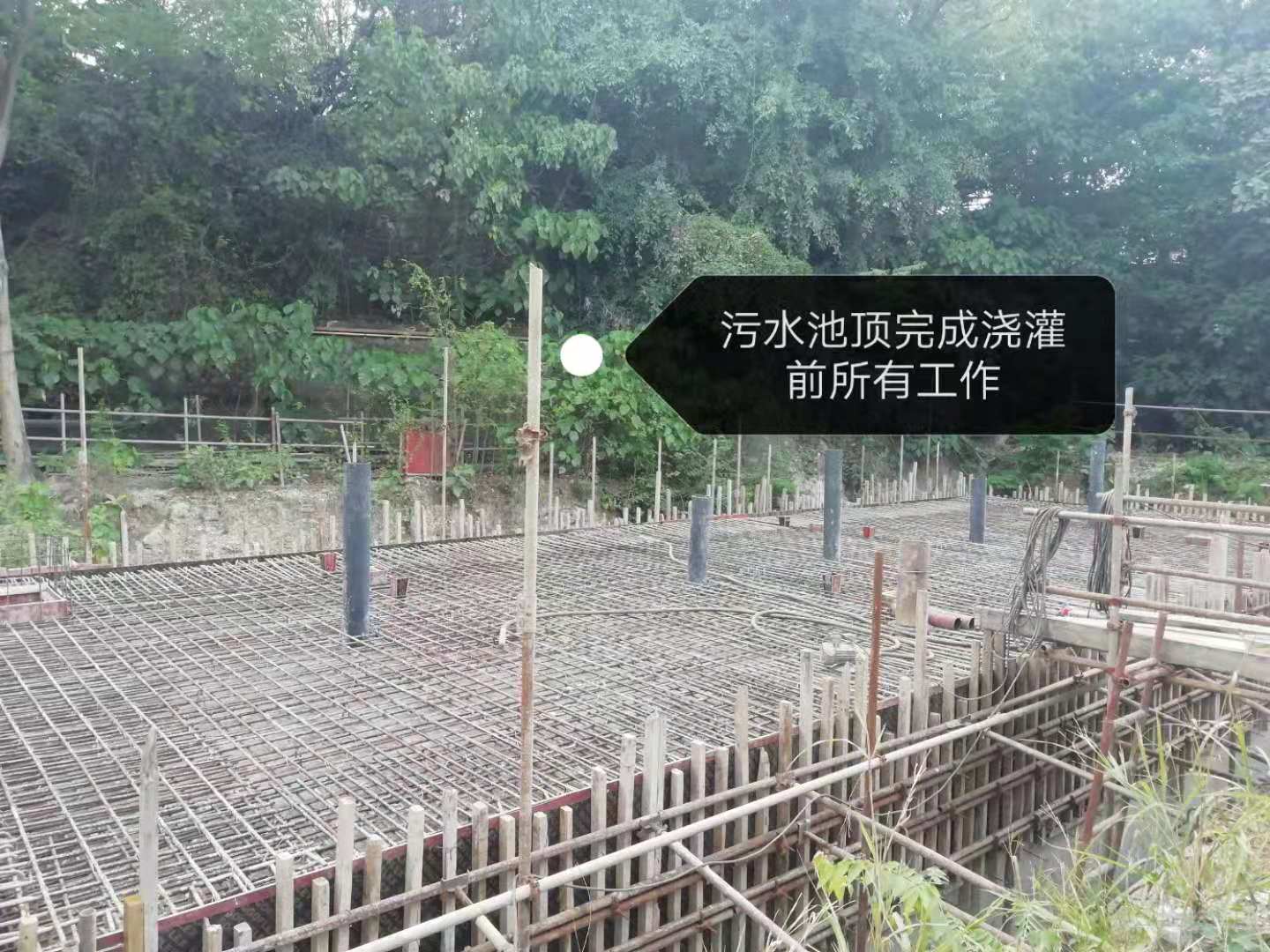

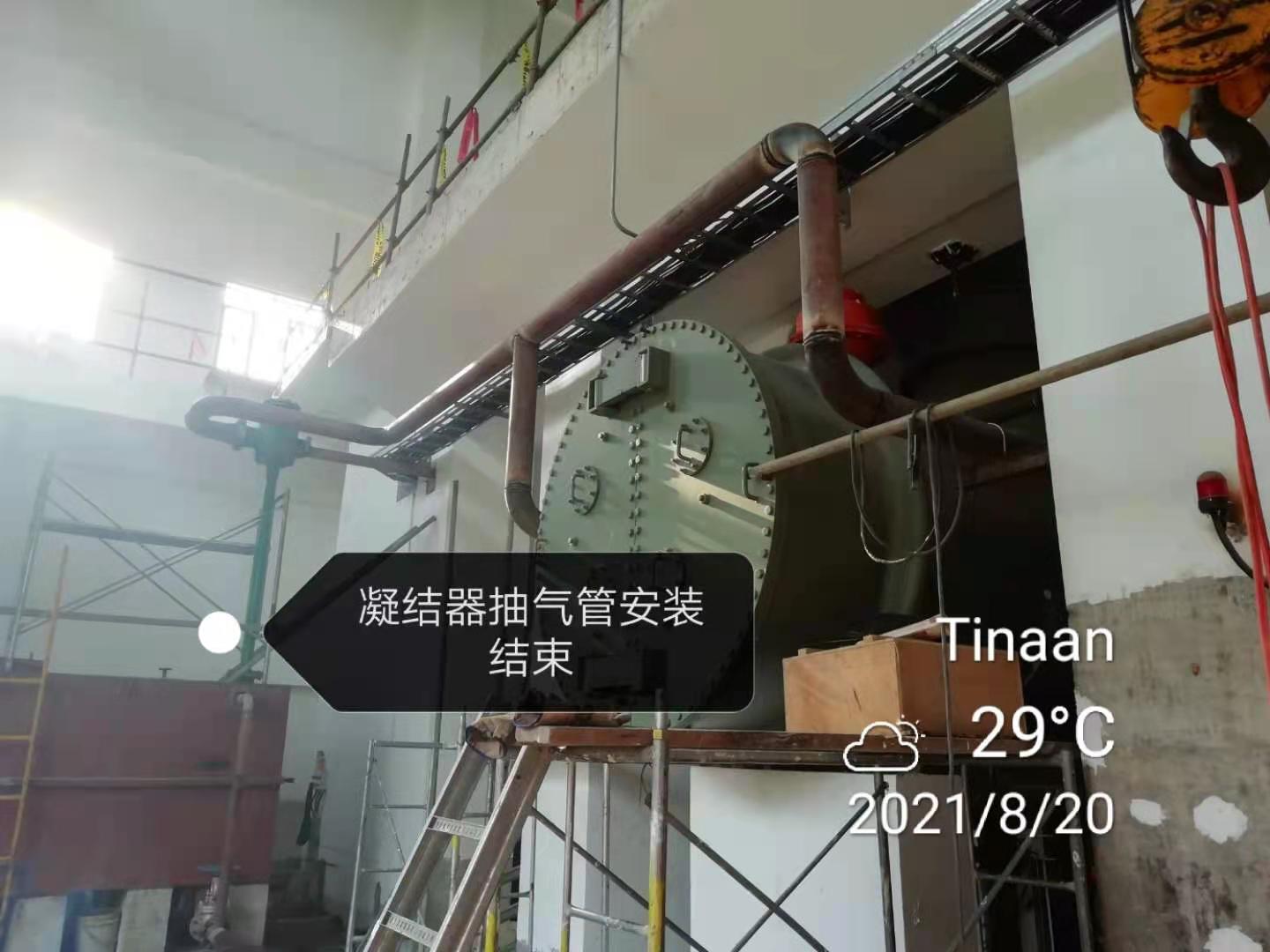

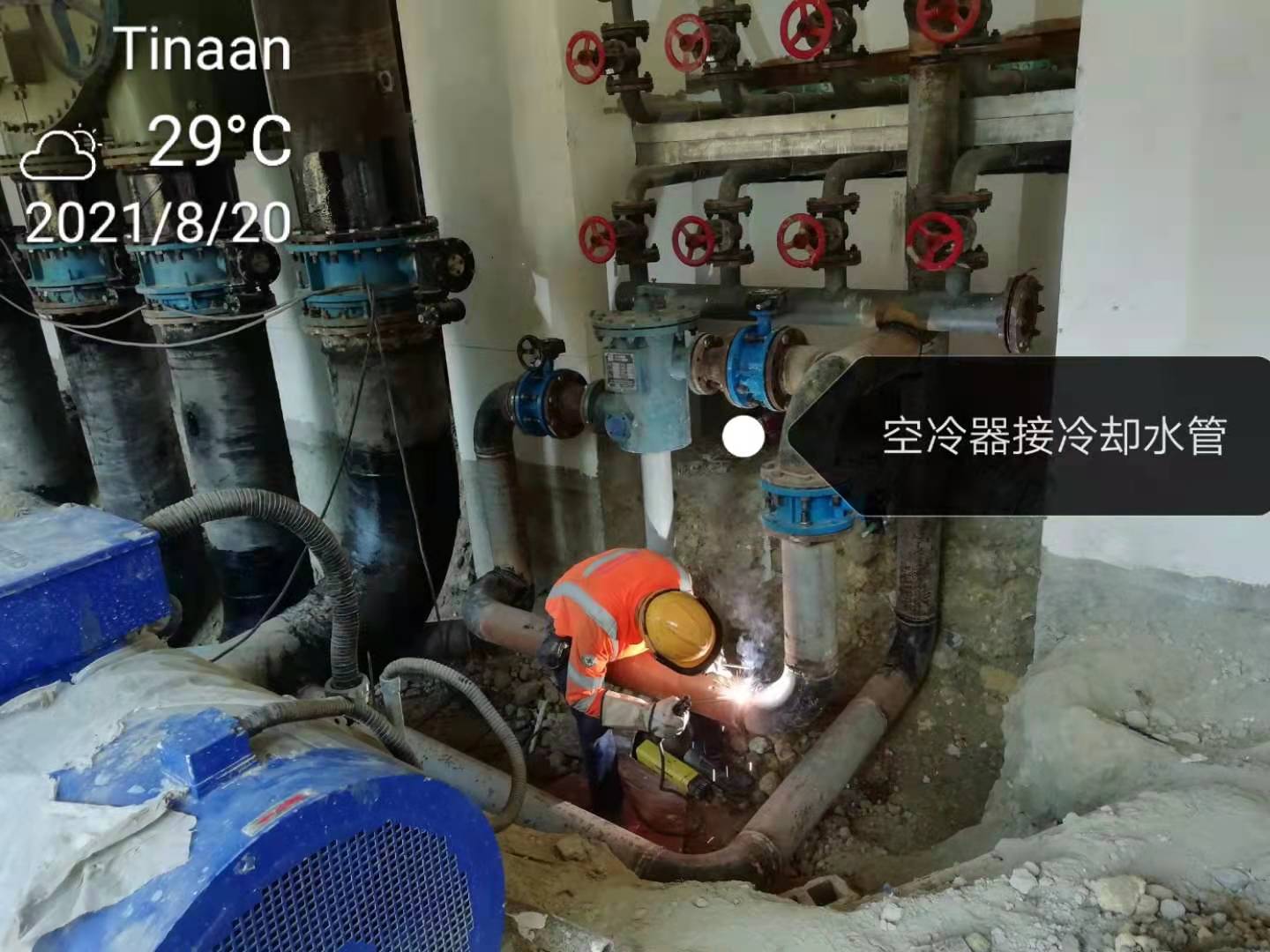

8月19日,污水池、办公室、机房排水沟、凝结器抽气管、循环水管五处施工中

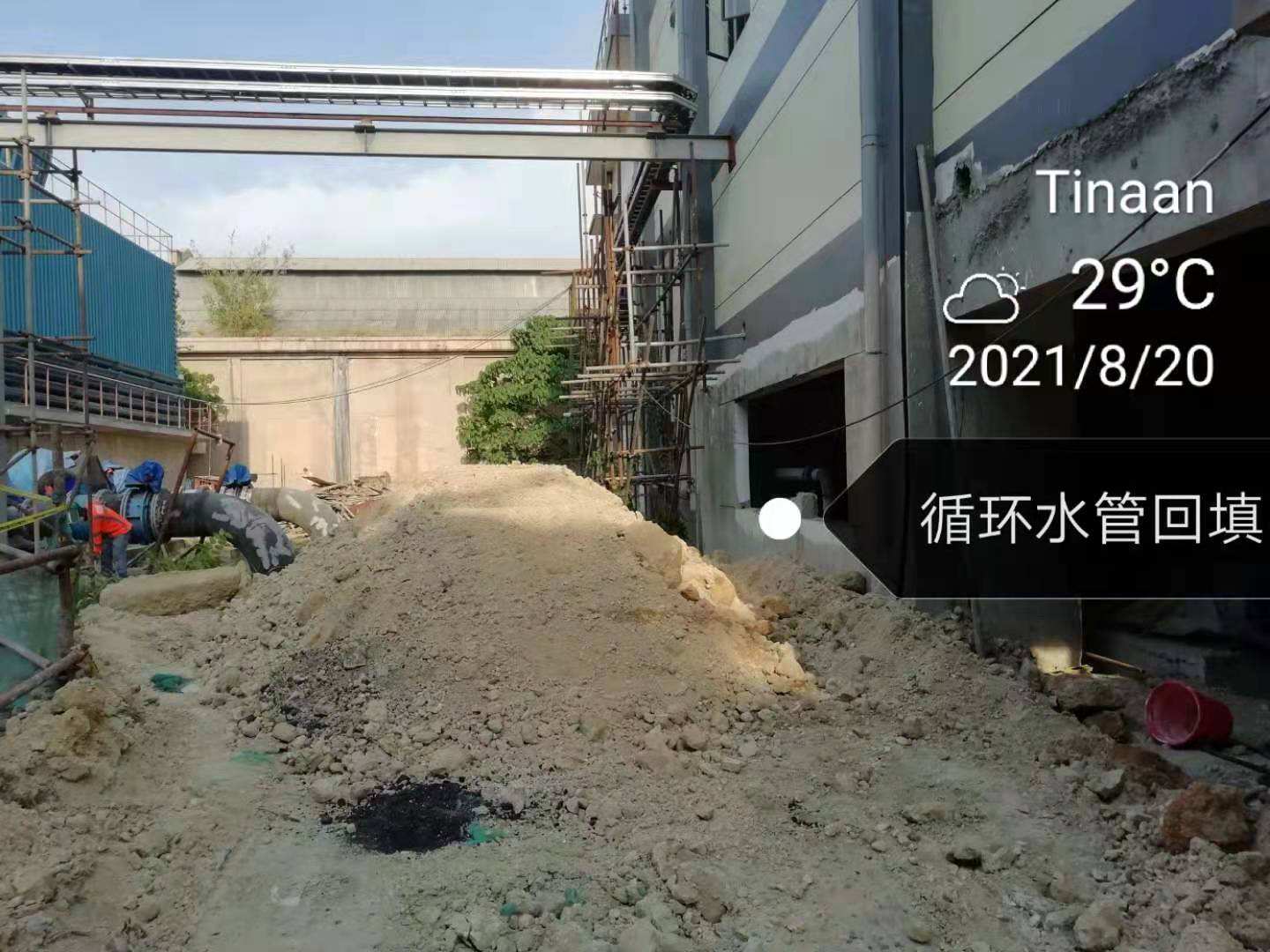

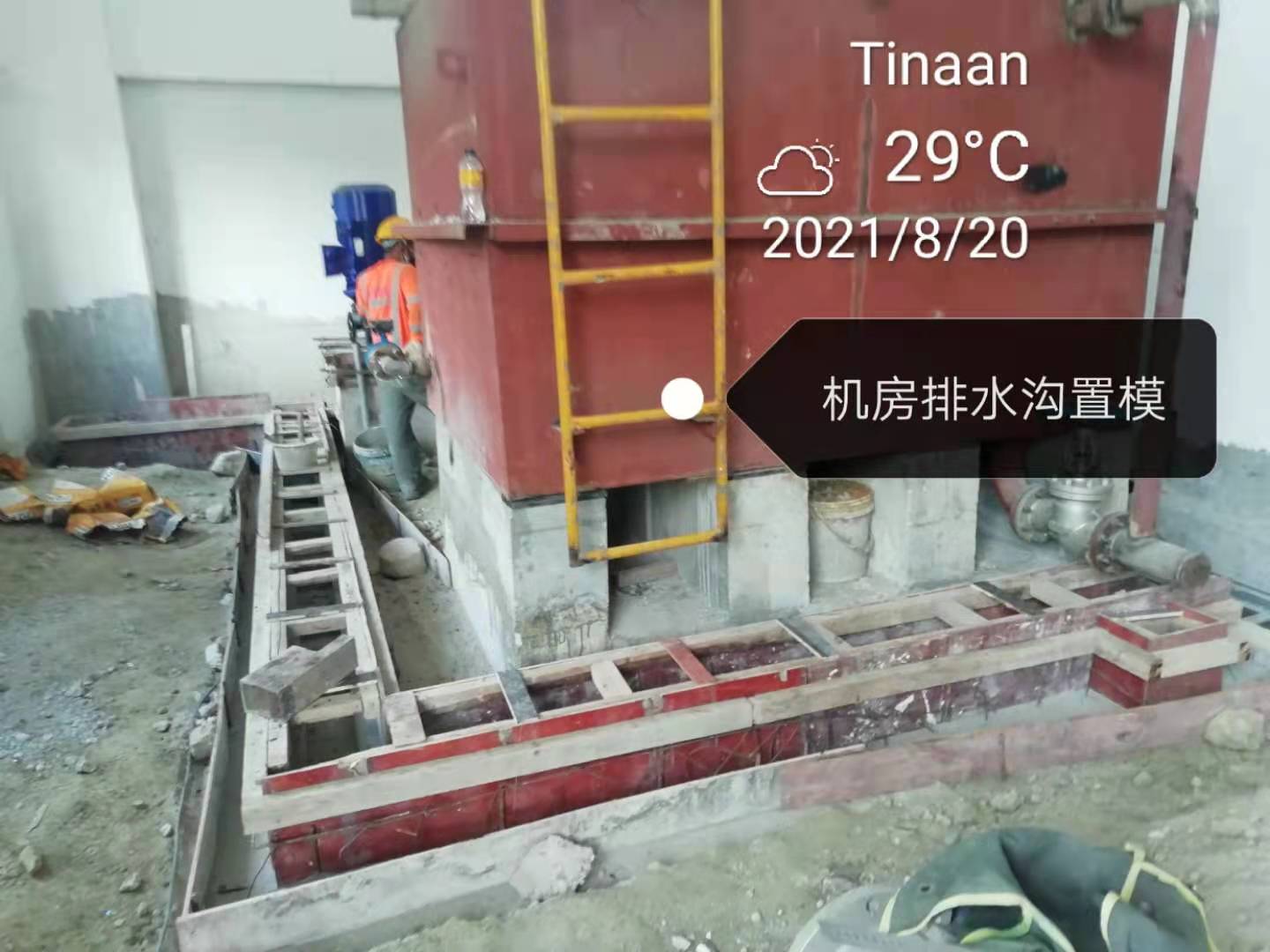

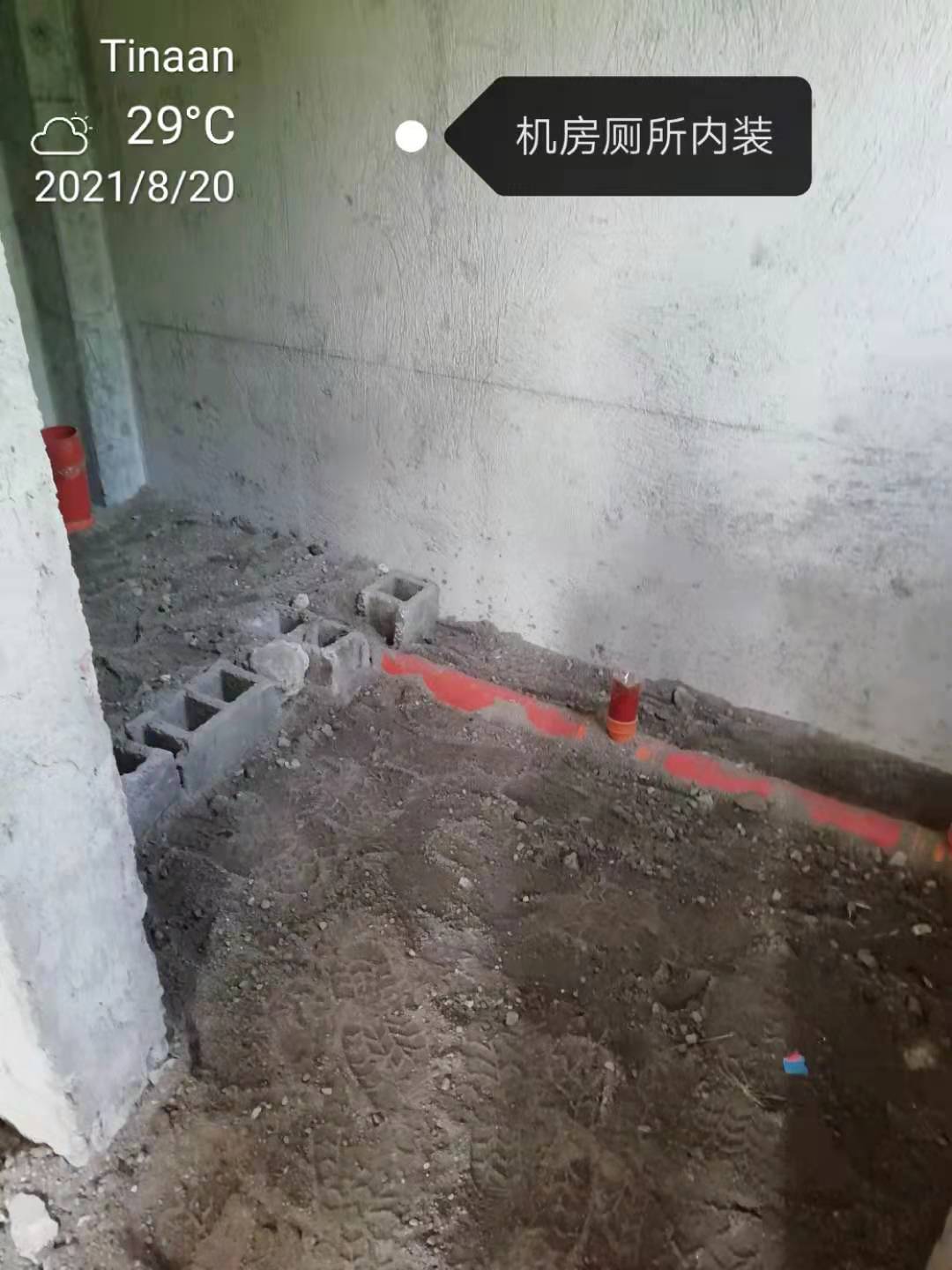

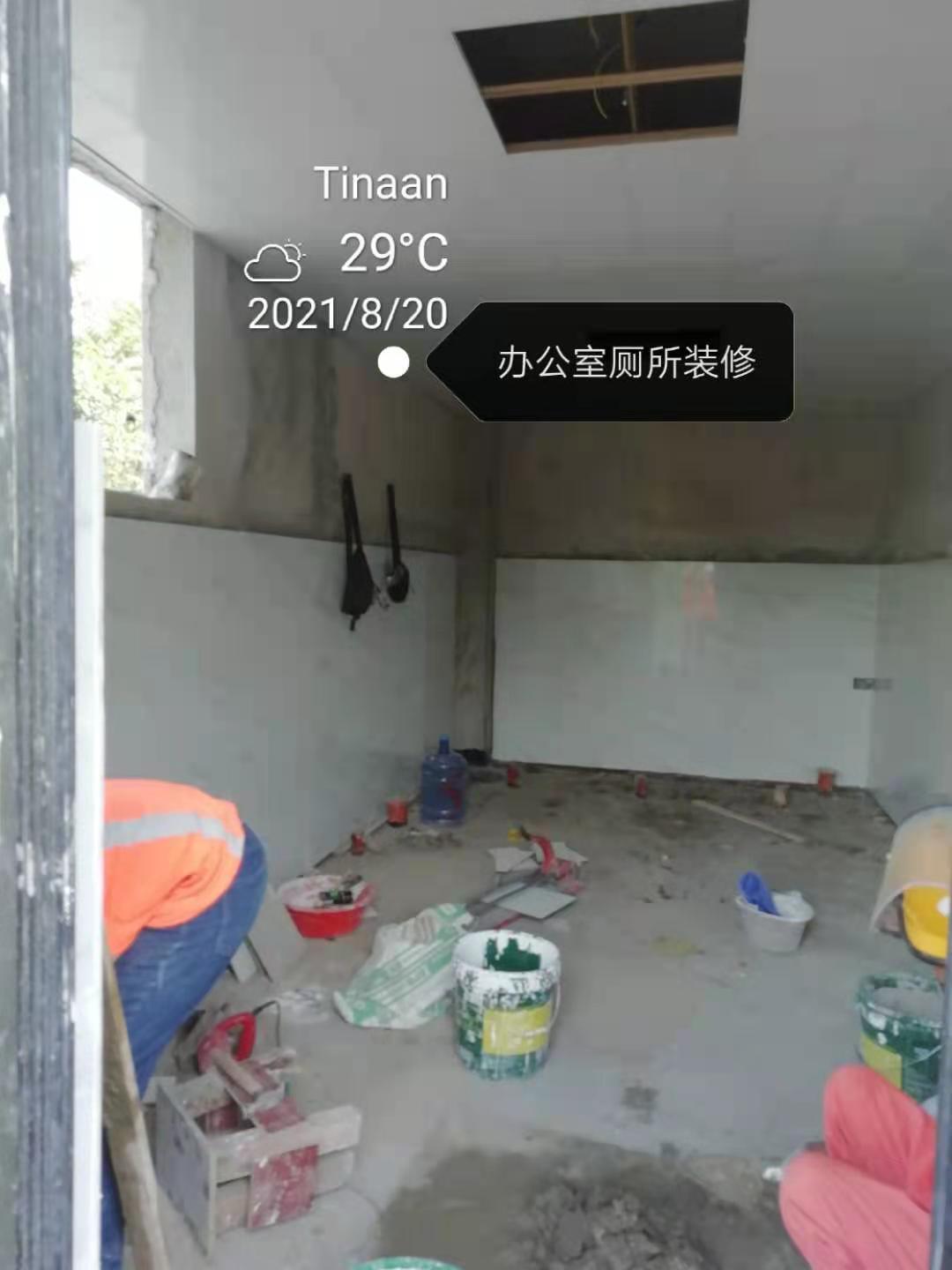

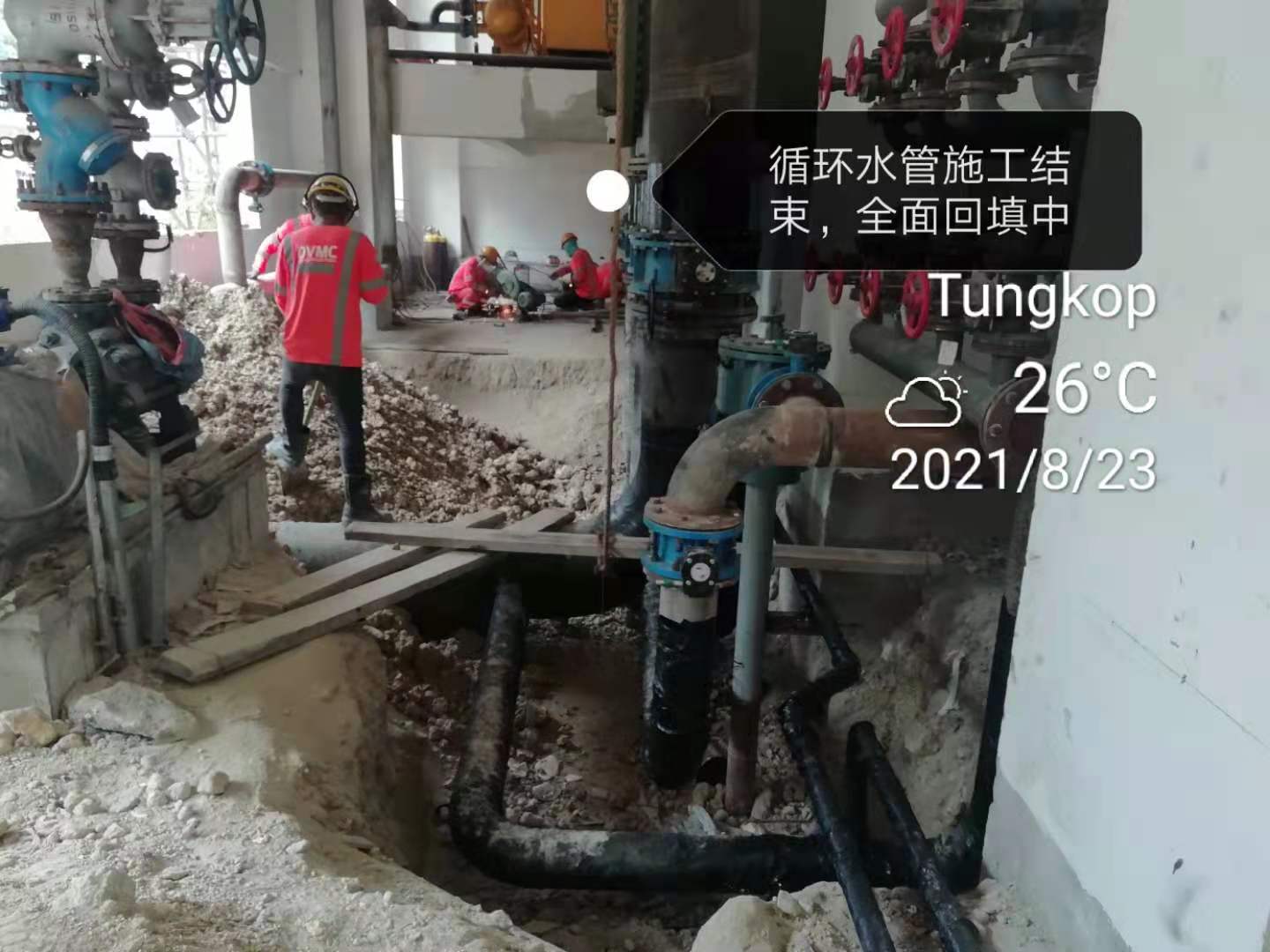

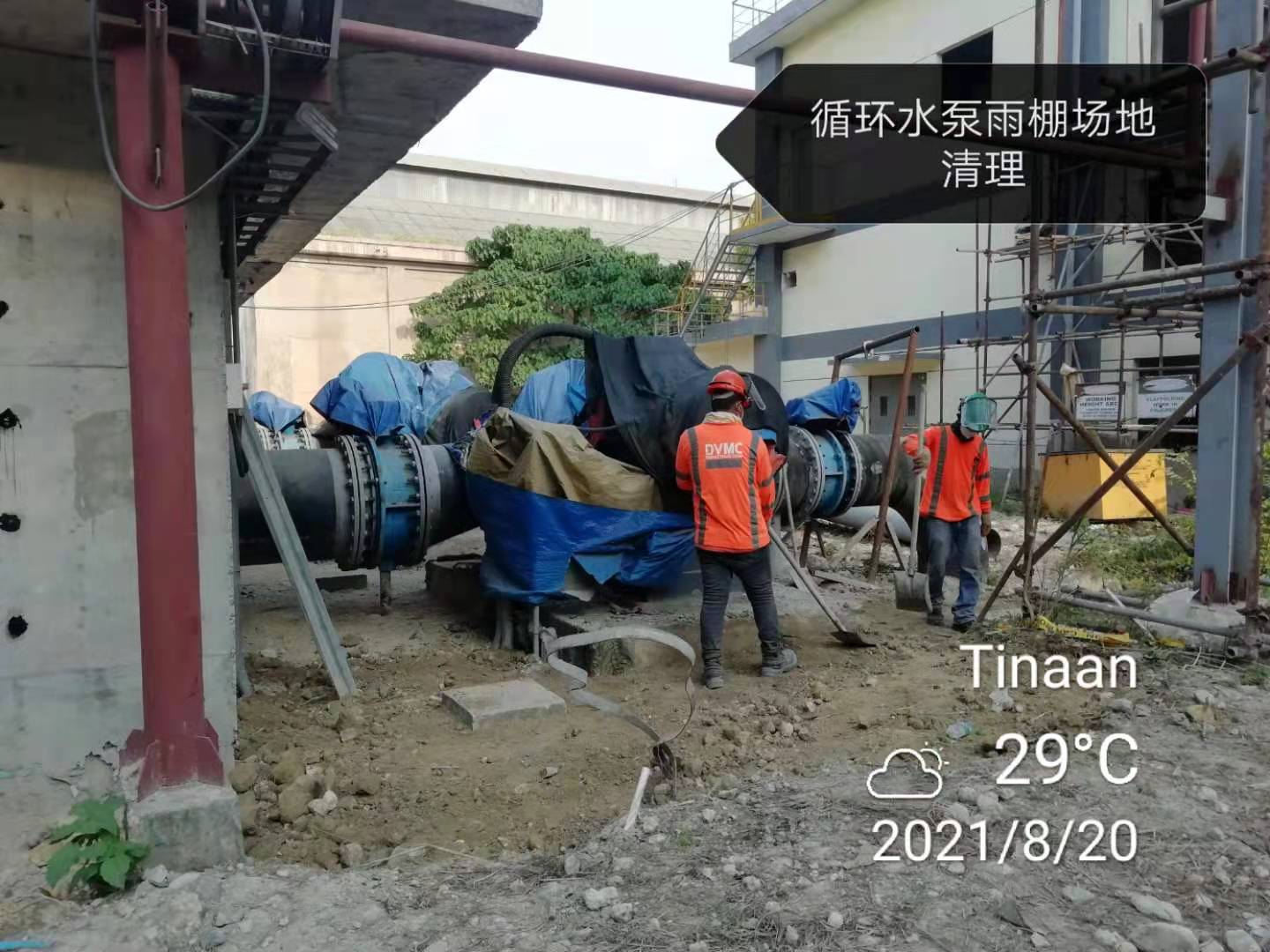

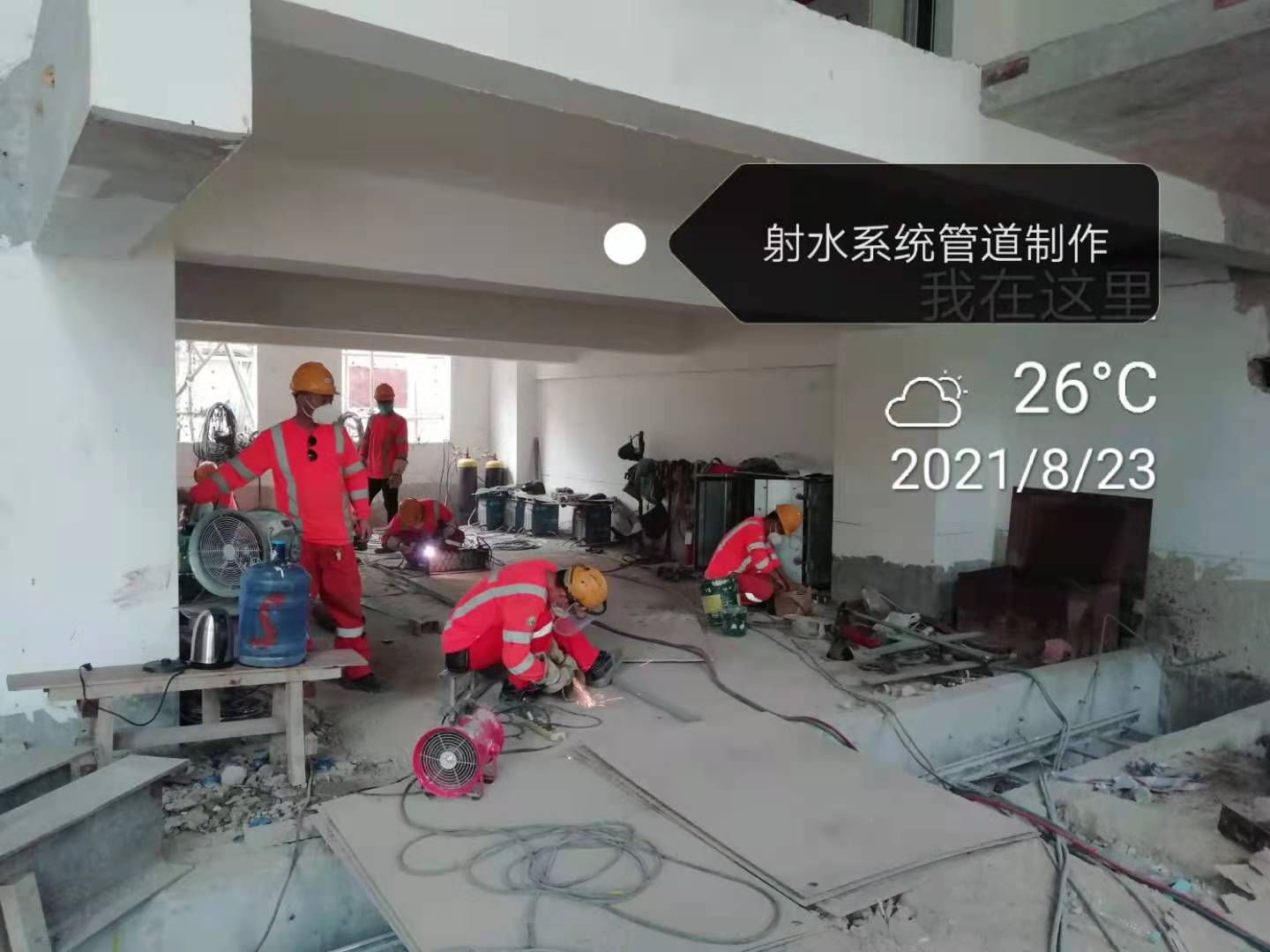

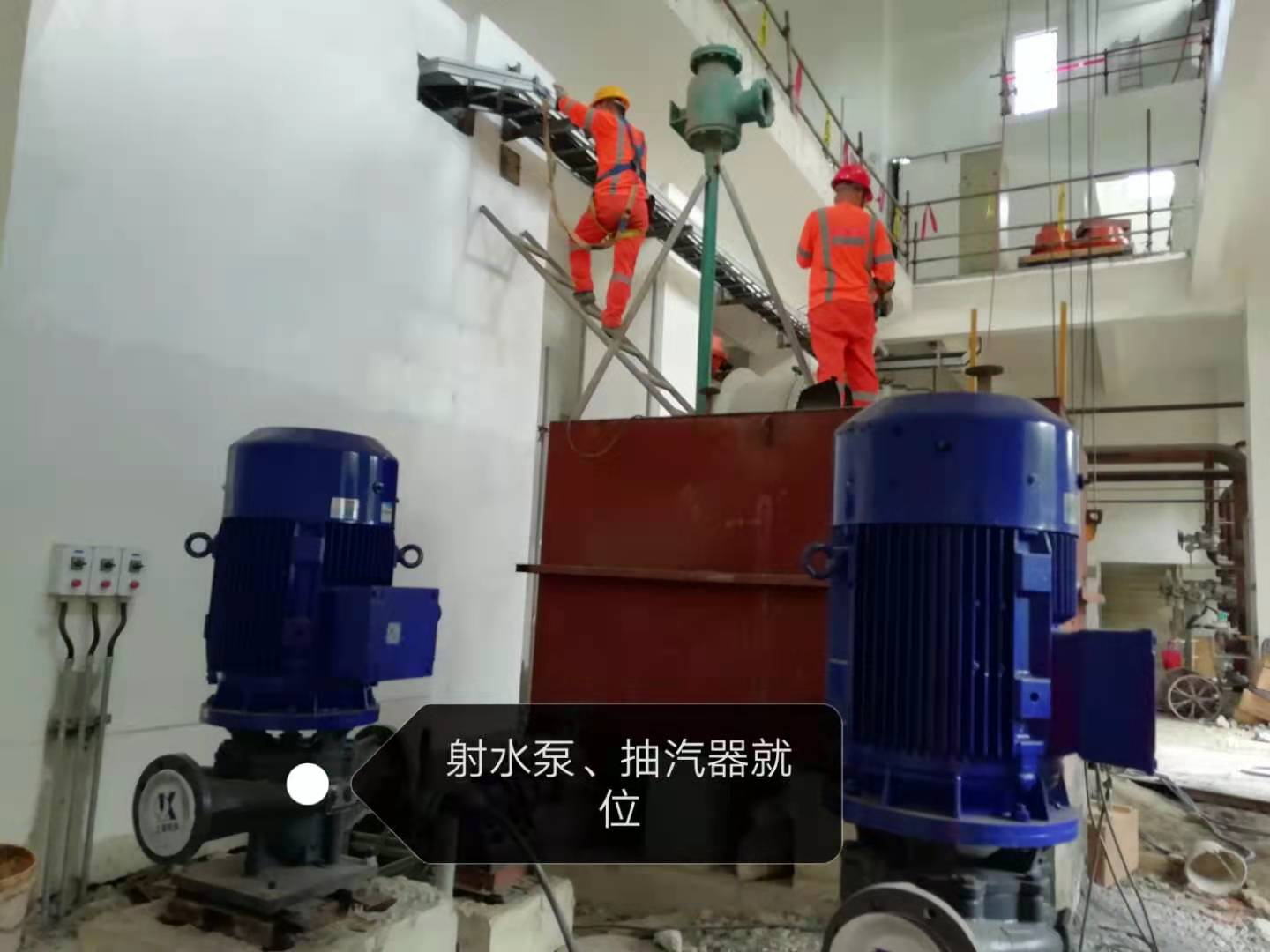

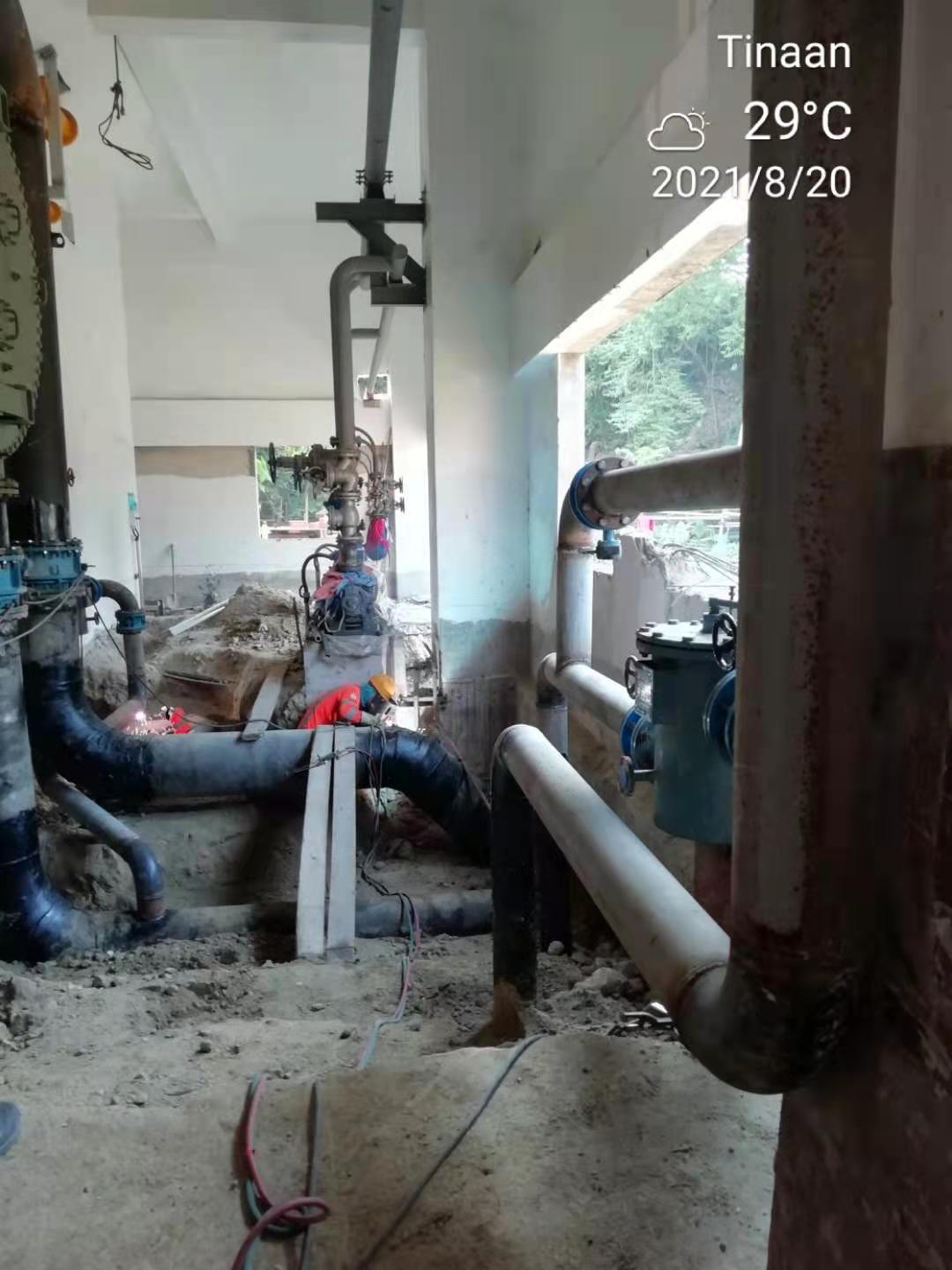

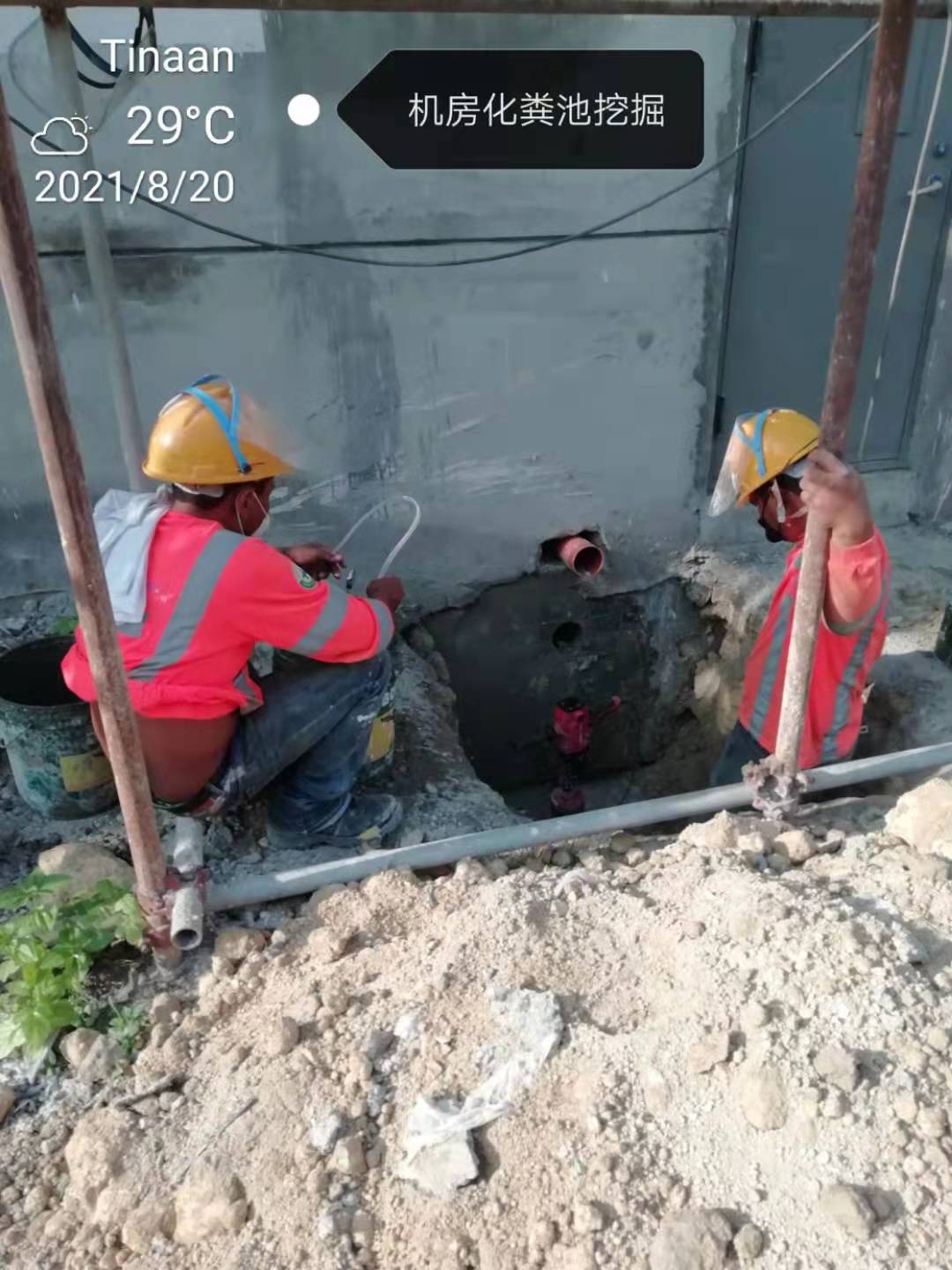

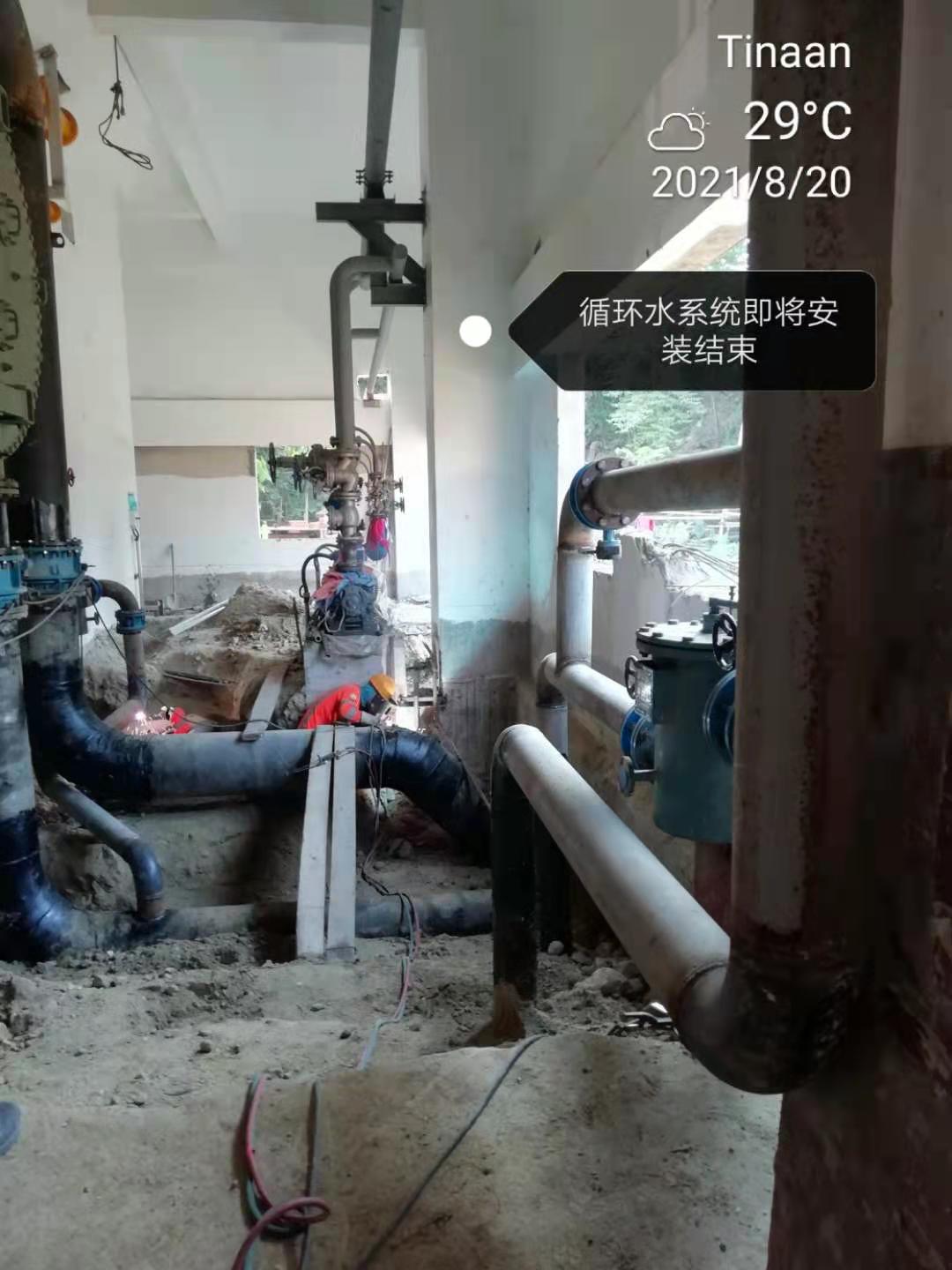

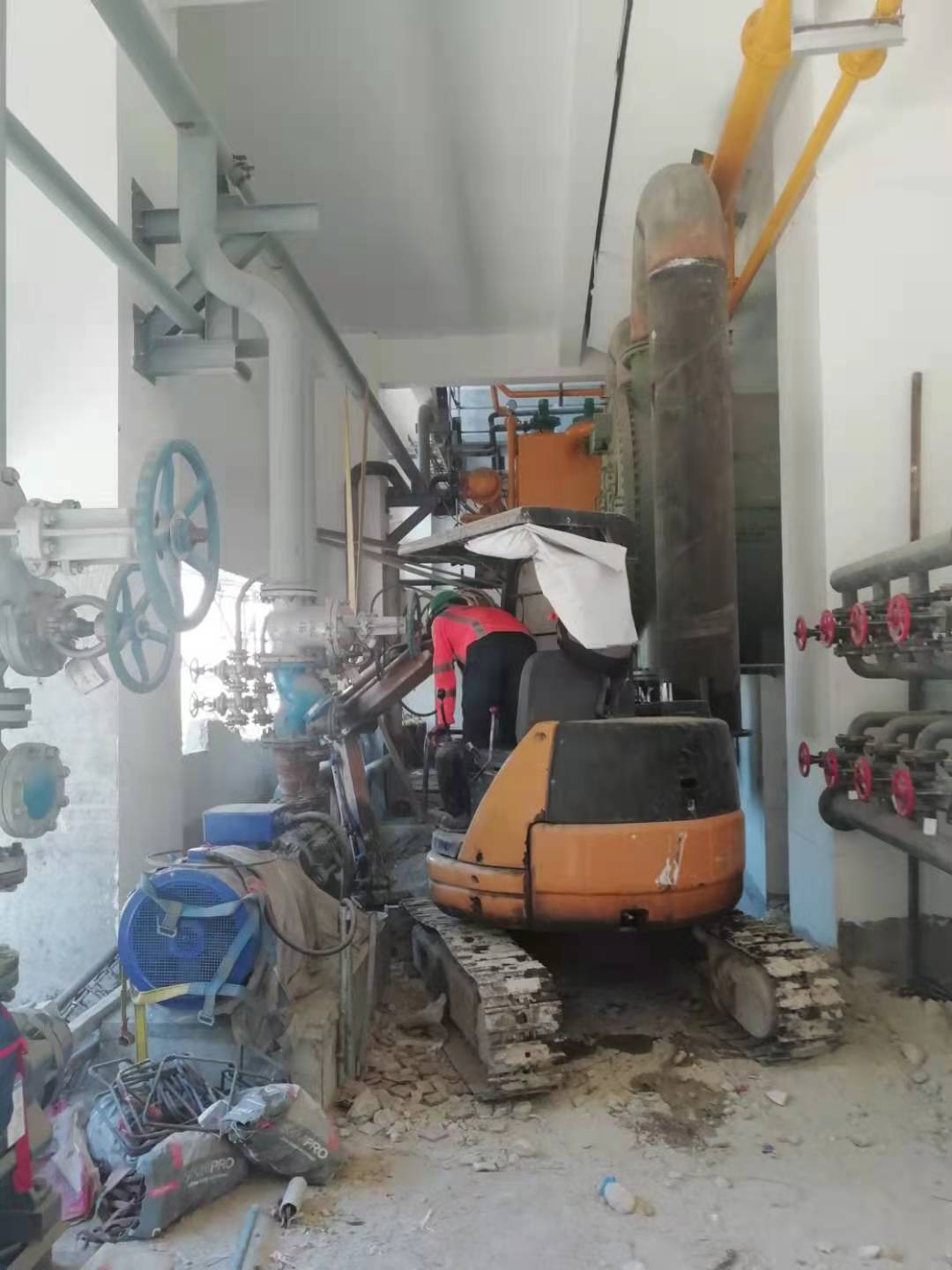

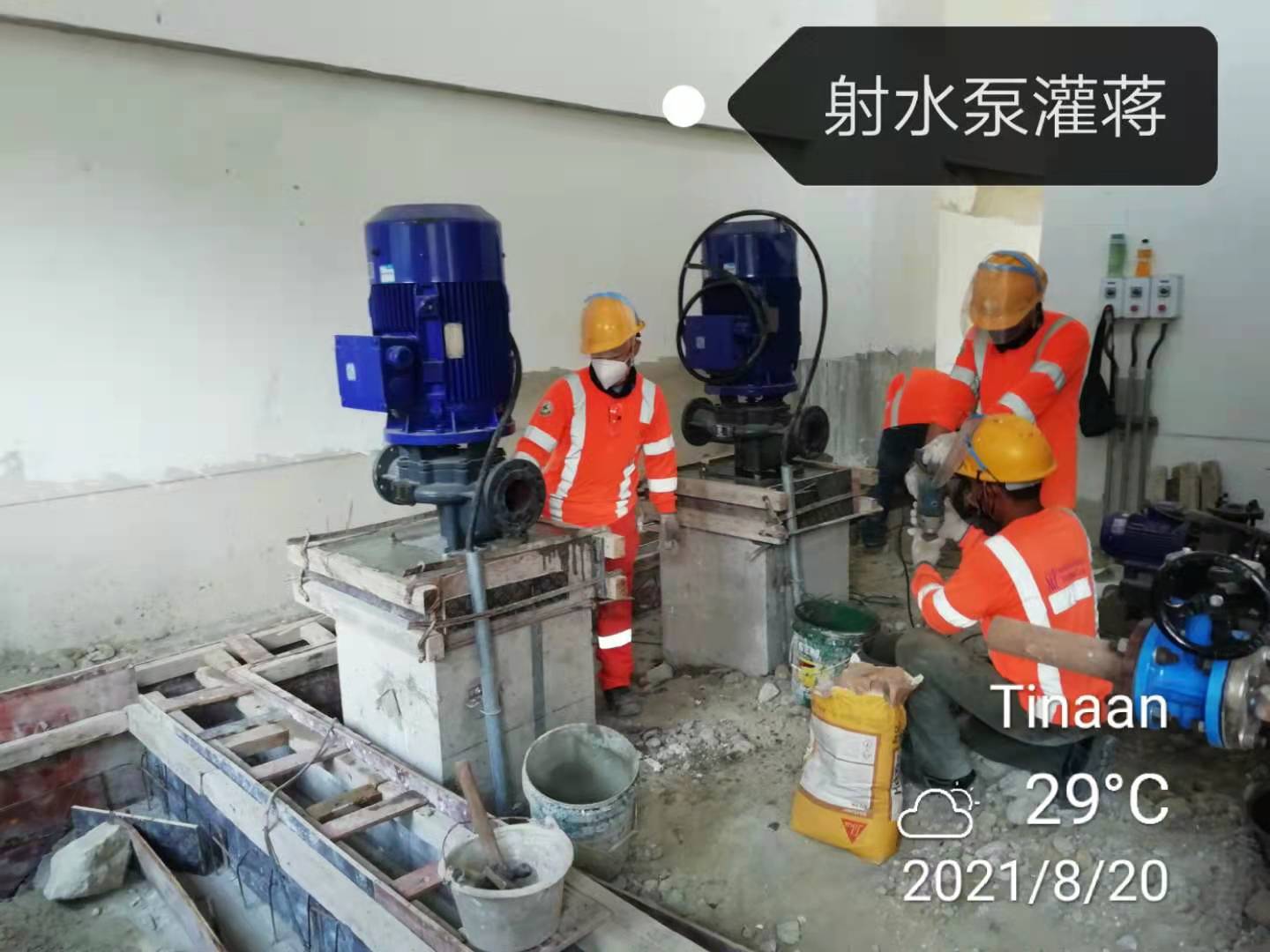

8月20日,机房和办公室厕所施工、循泵雨棚施工准备、机房排水沟置模、射水泵浇灌、凝结器抽气管安装、循环水小囗径管安装、室外循环水管回填。

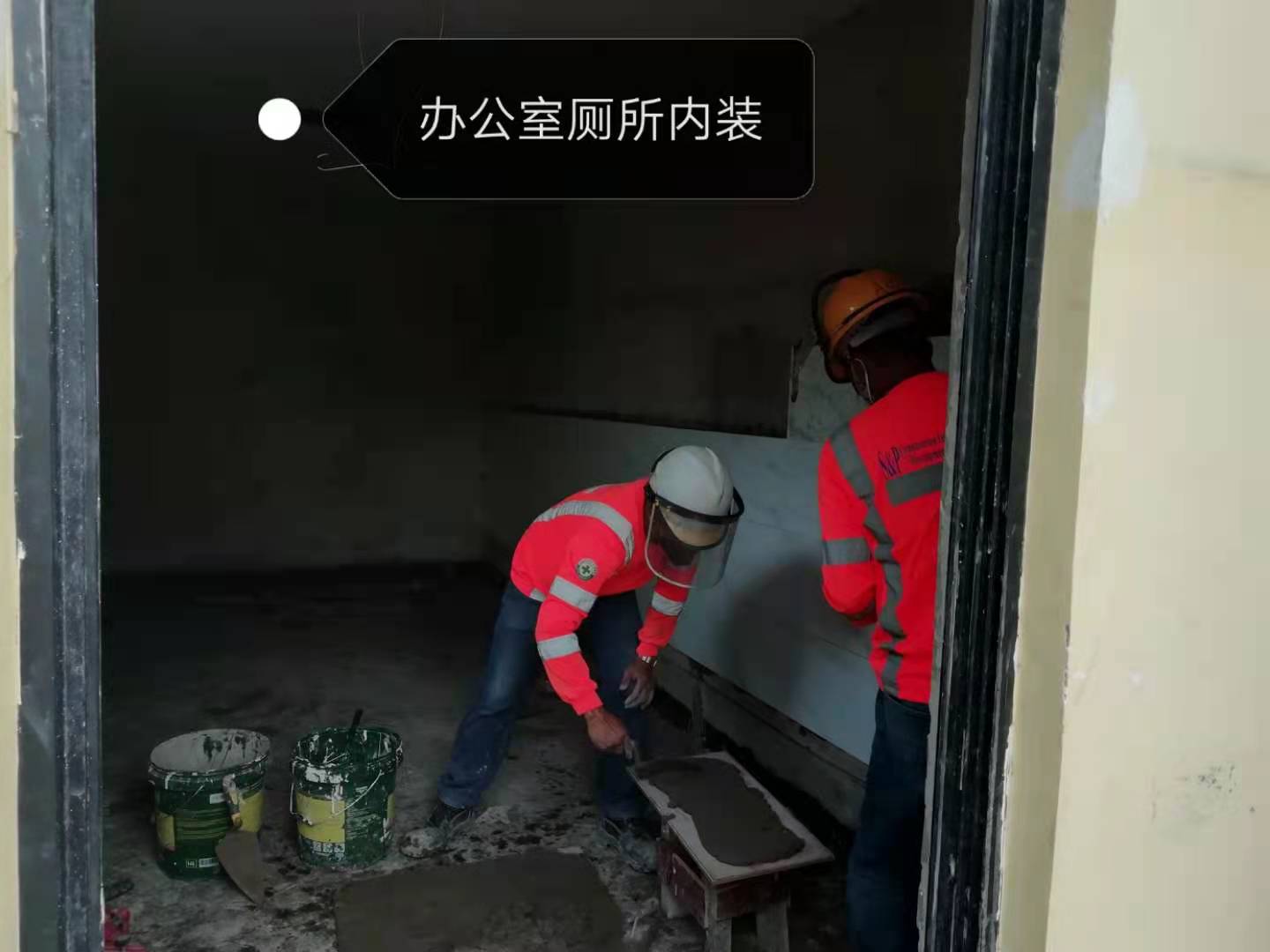

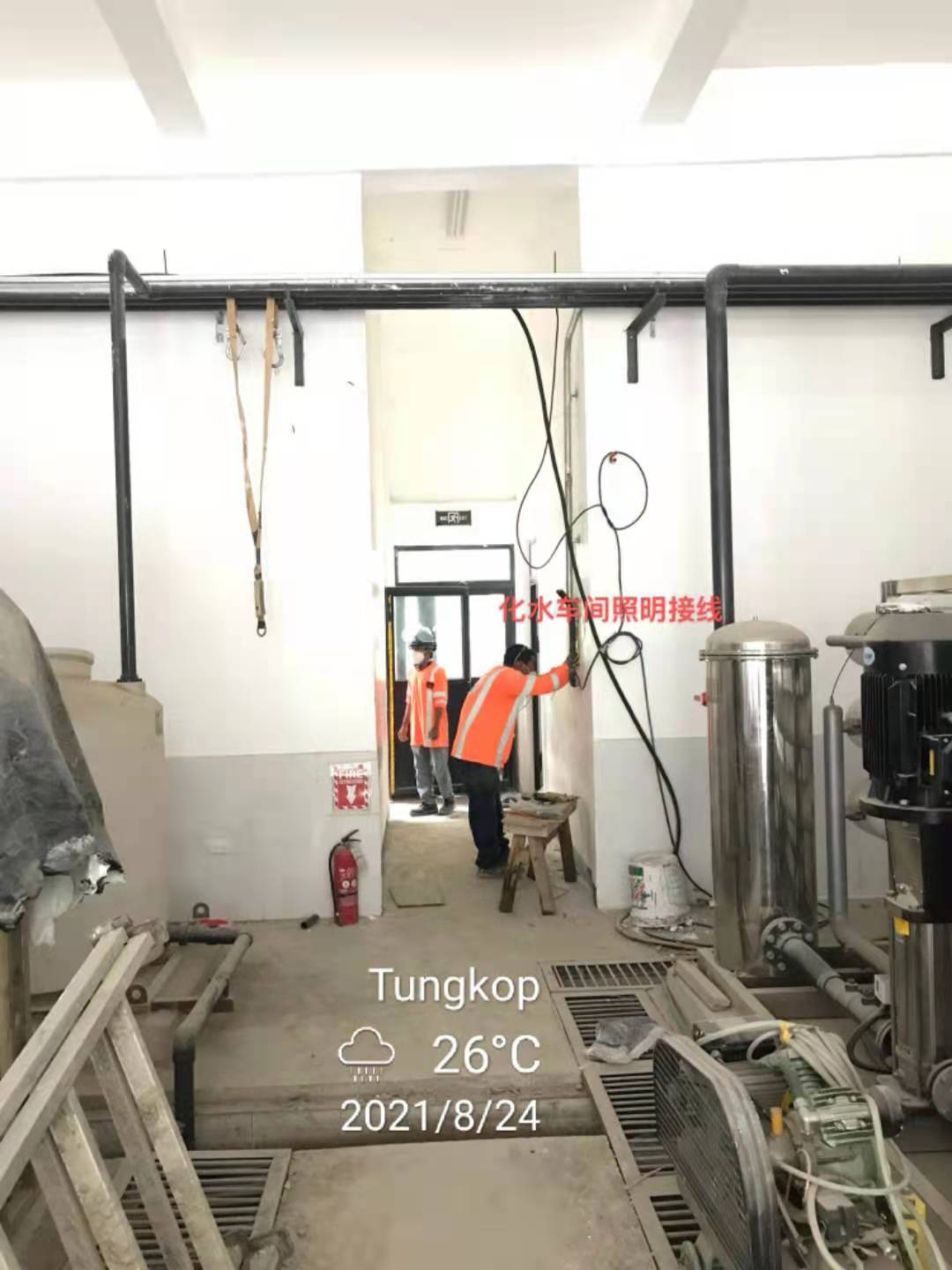

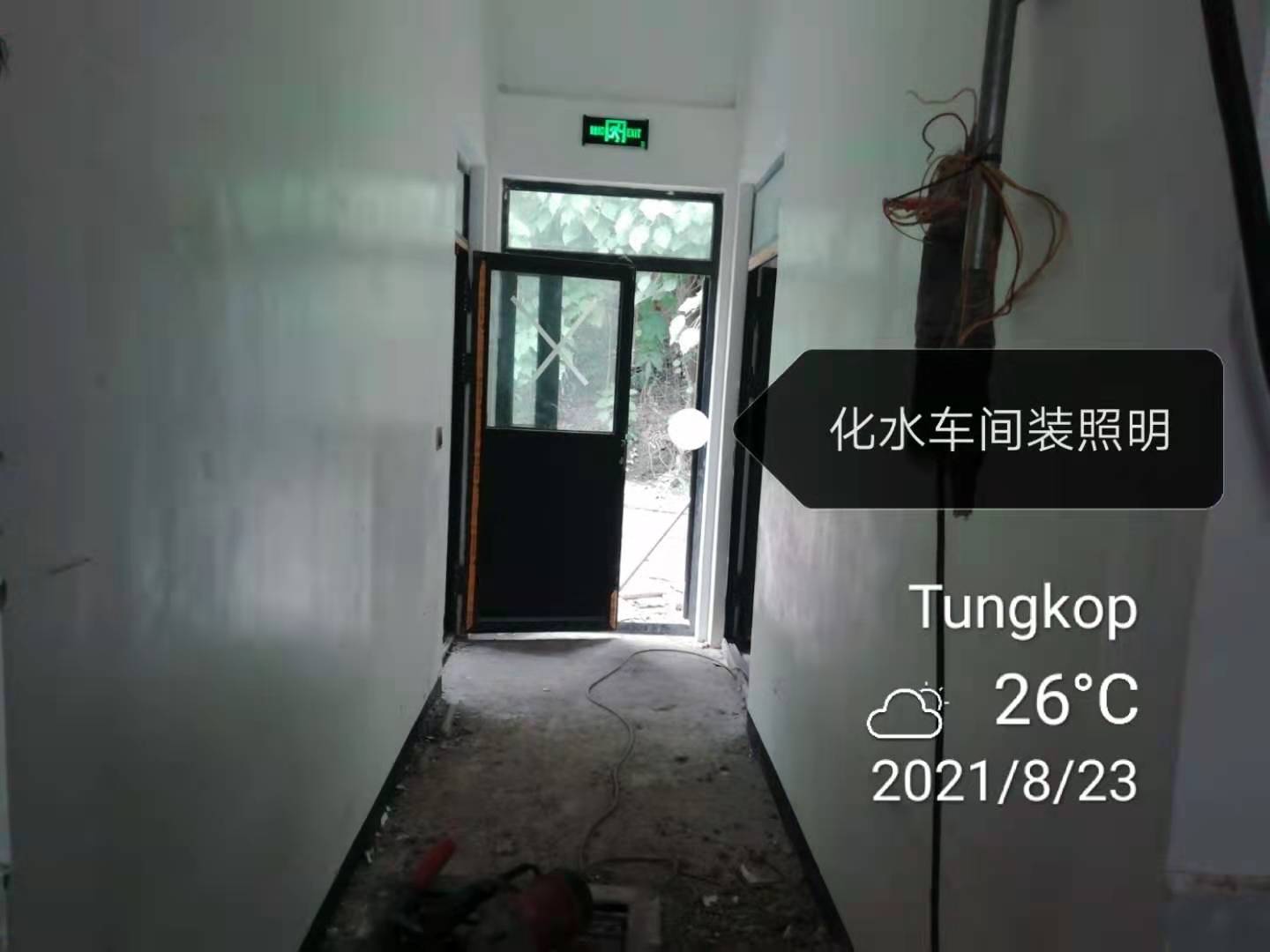

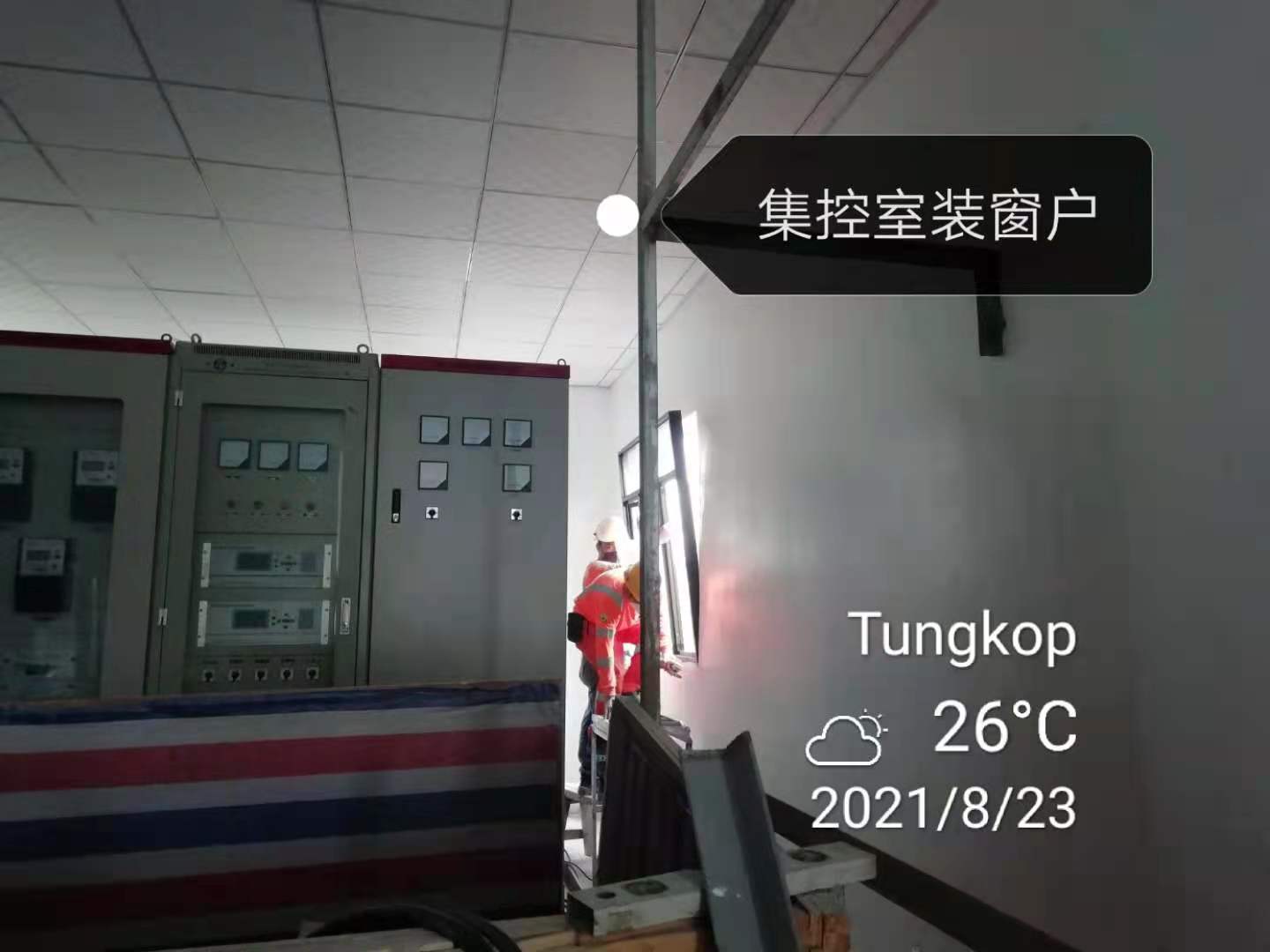

8月23日,集控室办公室装窗户、办公室厕所装修、化水车间装照明、射水系统安装、循环水管回填土。

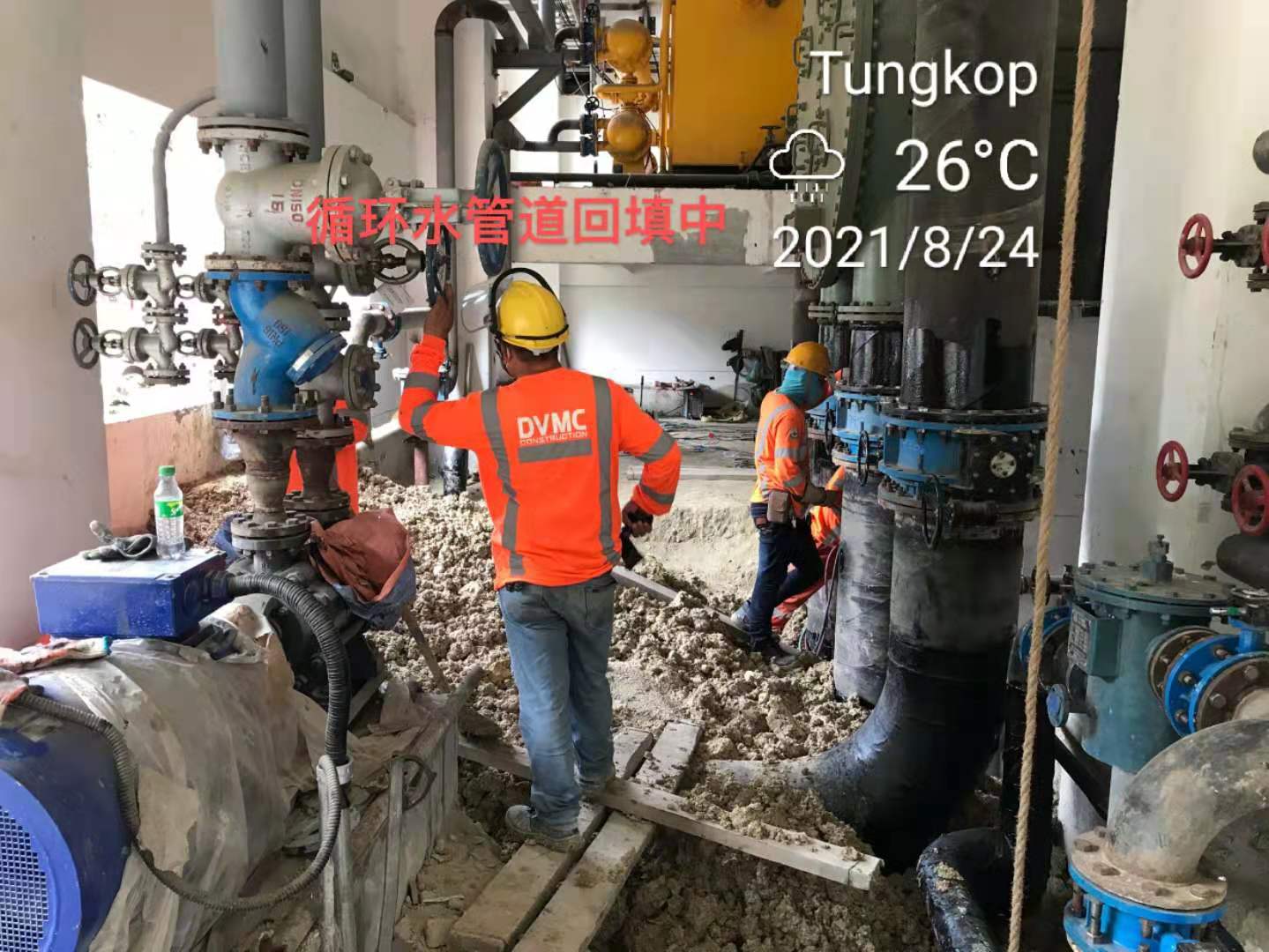

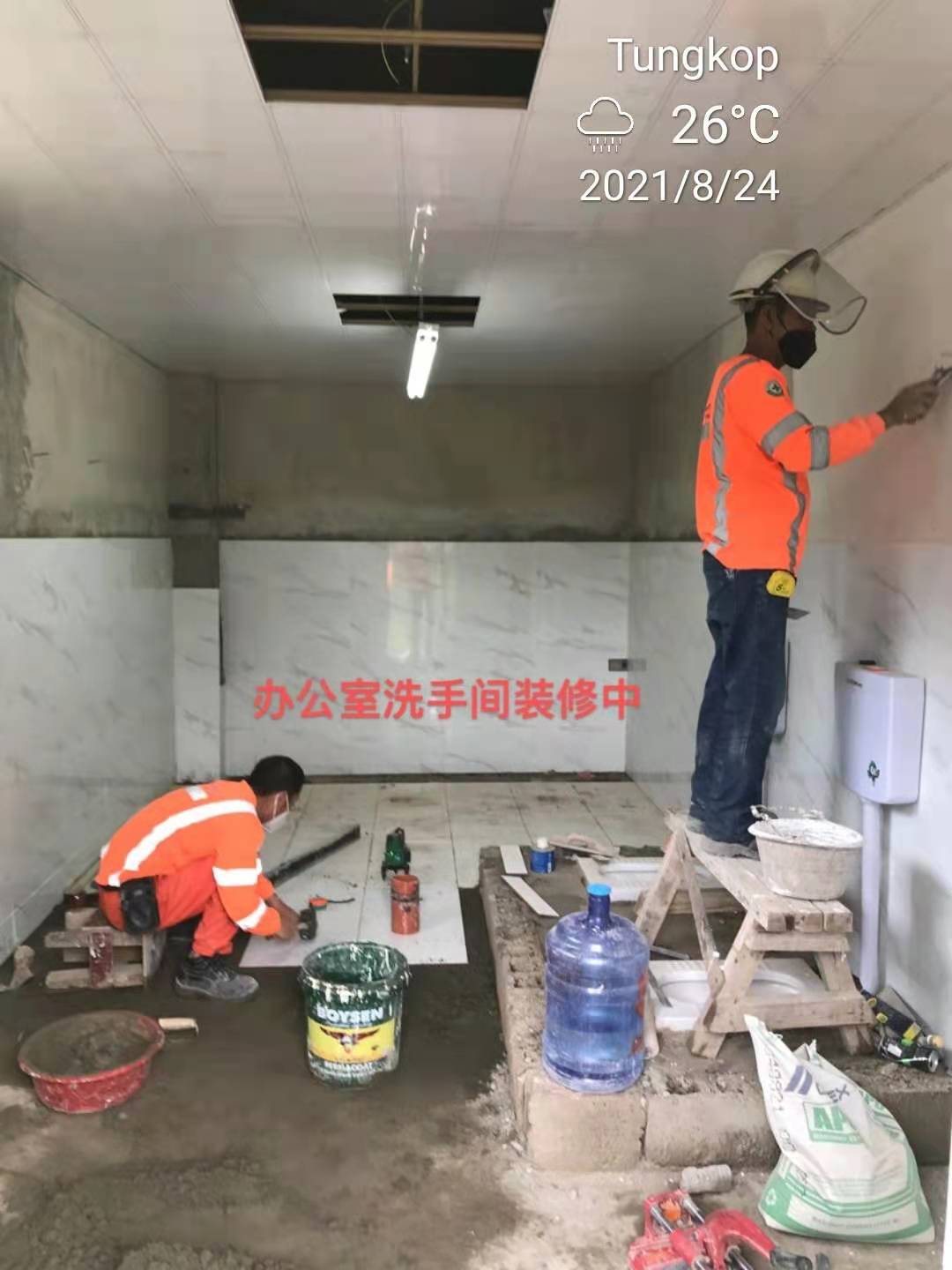

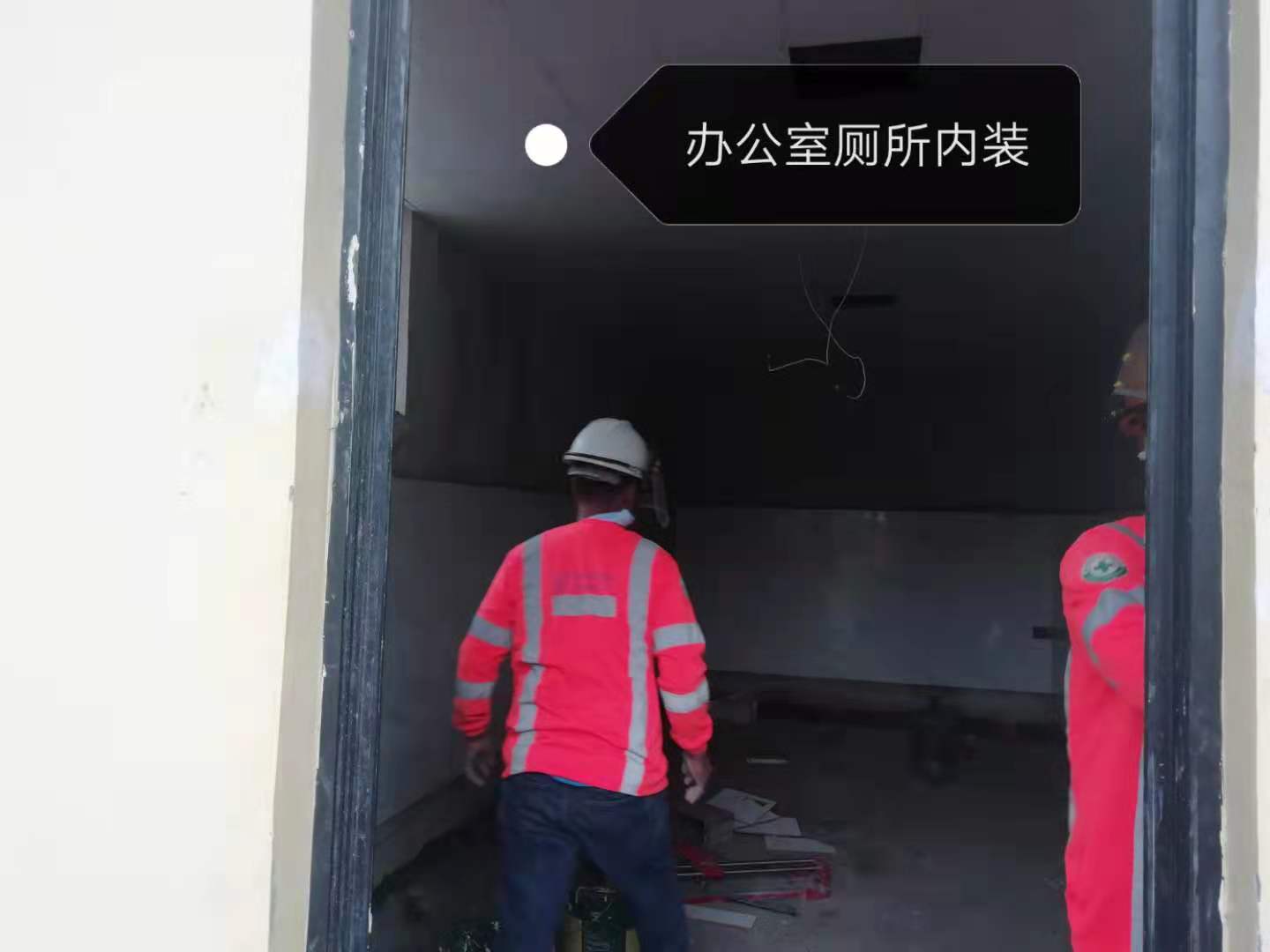

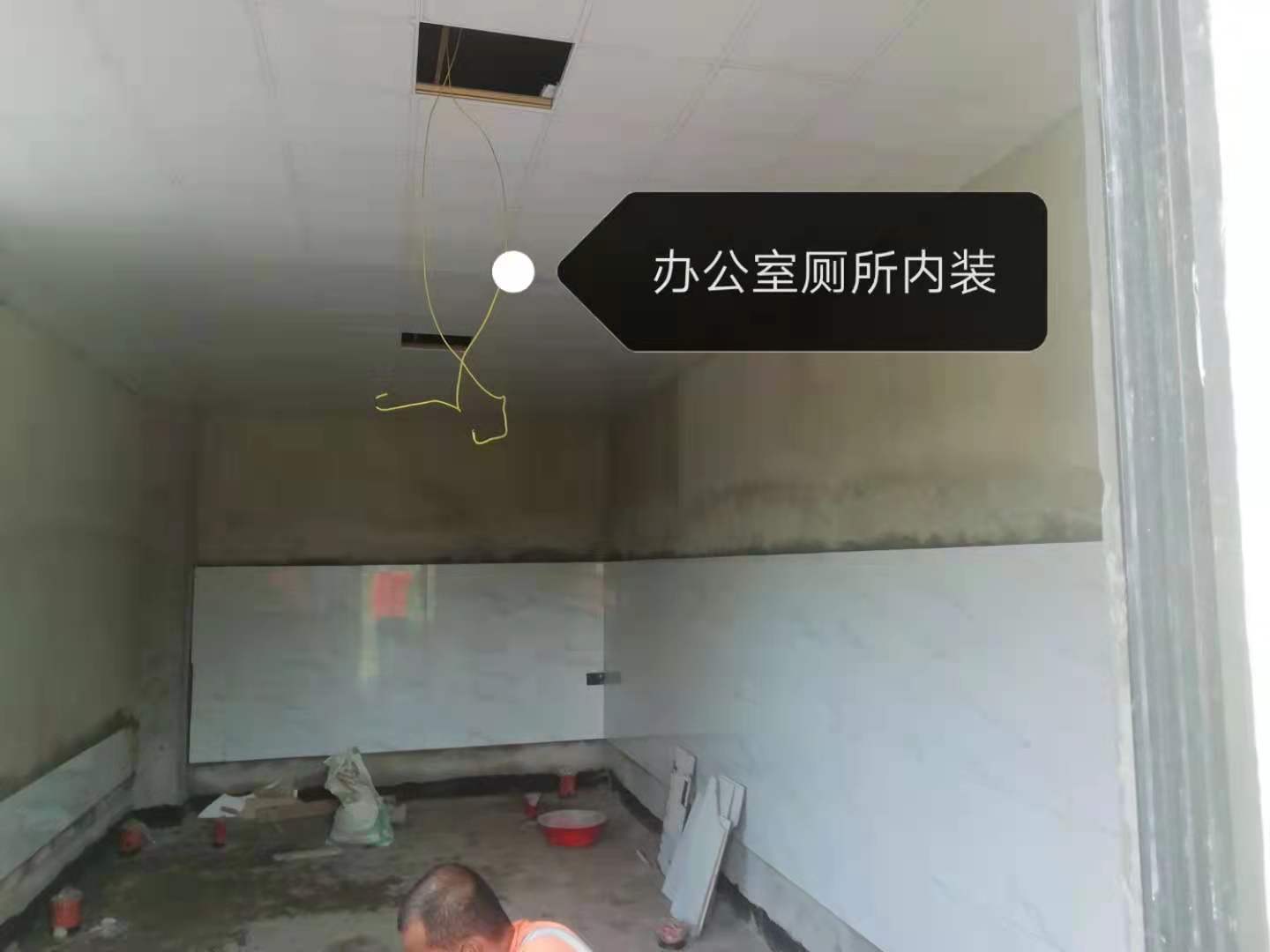

8月24日,办公室厕所内装、化水间粉墙照明安装、循环水管回填、射水系统管道施工
